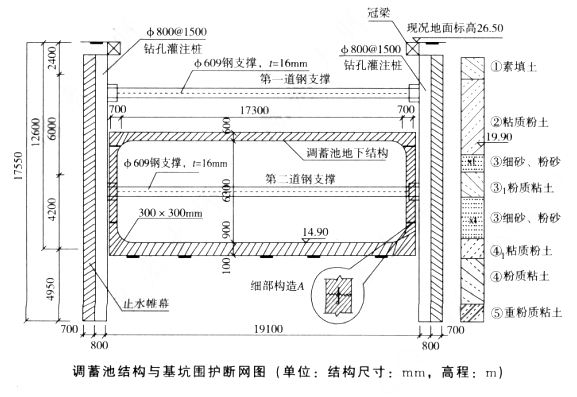

背景资料:某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。设计基坑长63.8m,宽19.1m,深12.6m,围护结构采用Ф800mm钻孔灌注桩排桩+2道Ф609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如下图所示。施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工,同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。问题:1.列式计算池顶模板承受的结构自重分布荷载q(kN/m²),(混凝土容重γ=25kN/m³);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。2.计算止水帷幕在地下水中的高度。3.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。4.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。5.写出图中细部结构A的名称,并说明其留置位置的有关规定和施工要求。6.根据本工程特点,试述调蓄池混凝土浇筑工艺应满足的技术要求。
发布时间:2020年05月24日 18:18 中迅网校 阅读量:1060

背景资料:
某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。设计基坑长63.8m,宽19.1m,深12.6m,围护结构采用Ф800mm钻孔灌注桩排桩+2道Ф609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如下图所示。施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工,同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。问题:
1.列式计算池顶模板承受的结构自重分布荷载q(kN/m²),(混凝土容重γ=25kN/m³);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。
2.计算止水帷幕在地下水中的高度。
3.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。
4.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。
5.写出图中细部结构A的名称,并说明其留置位置的有关规定和施工要求。
6.根据本工程特点,试述调蓄池混凝土浇筑工艺应满足的技术要求。

查看答案

分享到:

上一题:背景资料:某公司中标一座城市跨河桥梁,该桥跨河部分总长101.5m,上部结构采用30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求,跨河中间部分采用贝雷梁一碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专项施工方案分为门洞支架和满堂支架两部分内容,并计算支架结构的强度和验算其稳定性。项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;(2)选择一天中气温较低的时候浇筑混凝土;(3)对支架进行监测和维护,防止支架下沉变形;(4)夏季施工保证混凝土养护用水及资源供给。混凝土浇筑施工前,项目技术负责人和施工员在现场进行了口头安全技术交底。问题:1.支架安全专项施工方案还应补充哪些验算?说明理由。2.模板施工前还应对支架进行哪些试验?主要目的是什么?3.本工程搭设的门洞应采取哪些安全防护措施?4.对本工程混凝土裂缝的控制措施进行补充。5.项目部的安全技术交底方式是否正确?如不正确,给出正确做法。 下一题:背景资料:某公司承建城市道路改扩建工程,工程内容包括:①在原有道路两侧各增设隔离带、非机动车道及人行道;②在北侧非机动车道下新增一条长800m直径为DN500mm的雨水主管道,雨水口连接支管口径为DN300mm,管材采用HDPE双壁波纹管,胶圈柔性接口,主管道内连接现有检查井,管道埋深为4m,雨水口连接管位于道路基层内;③在原有机动车道上加铺厚50mm改性沥青混凝土上面层。道路横断面布置如下图所示。施工范围内土质以硬塑粉质黏土为主,土质均匀,无地下水。项目部编制的施工组织设计将工程项目划分为三个施工阶段:第一阶段为雨水主管道施工;第二阶段为两侧隔离带、非机动车道、人行道施工;第三阶段为原机动车道加铺沥青混凝土面层。同时编制了各施工阶段的施工技术方案,内容有:(1)为确保道路正常通行及文明施工要求,根据三个施工阶段的施工特点,在图中A、B、C、D、E、F所示的6个节点上分别设置各施工阶段的施工围挡。(2)主管道沟槽开挖由东向西按井段逐段进行,拟定的槽底宽度为1600mm、南北两侧的边坡坡度分别为1:0.50和1:0.67,采用机械挖土,人工清底;回用土存放在沟槽北侧,南侧设置管材存放区,弃土运至指定存土场地。(3)原机动车道加铺改性沥青路面施工,安排在两侧非机动车道施工完成并导入社会交通后,整幅分段施工。加铺前对旧机动车道面层进行铣刨、裂缝处理、井盖高度提升、清扫、喷洒(刷)粘层油等准备工作。问题:1.本工程雨水口连接支管施工应有哪些技术要求?2.用图中的节点代号,分别指出各个施工阶段设置围挡的区间。3.写出确定主管道沟槽开挖宽度及两侧槽壁放坡坡度的依据。4.现场土方存放与运输时应采取哪些环保措施?5.加铺改性沥青面层施工时,应在哪些部位喷洒(刷)粘层油?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
