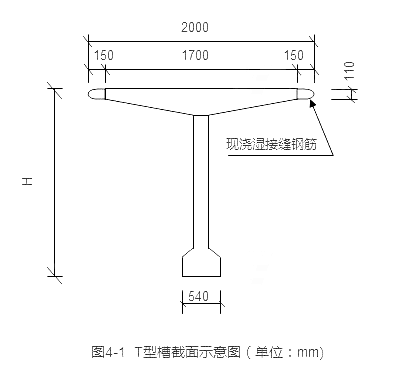

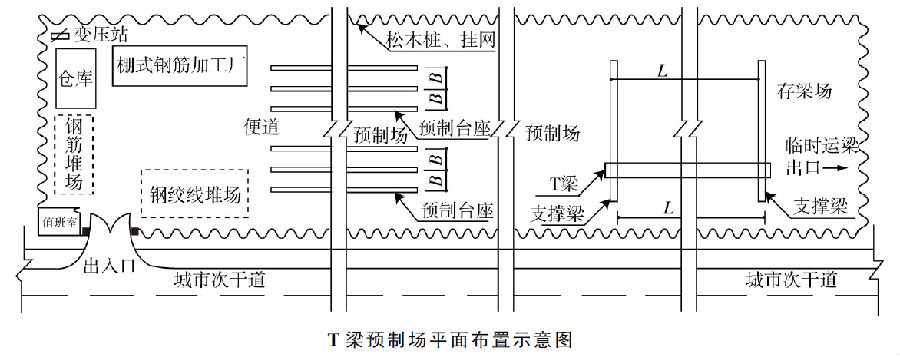

某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预制台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。问题:1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。2.列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)3.给出预制场围护的正确做法。4.事件一中的钢绞线应如何存放?5.事件二中,T梁混凝土应如何正确浇筑?
发布时间:2020年05月24日 18:19 中迅网校 阅读量:1061

某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预制台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:
事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。
事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。
问题:
1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。
2.列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)
3.给出预制场围护的正确做法。
4.事件一中的钢绞线应如何存放?
5.事件二中,T梁混凝土应如何正确浇筑?

查看答案

分享到:

上一题:A公司承建一项DN400mm应急热力管线工程,采用钢筋混凝土高支架方式架设,利用波纹管补偿器进行热位移补偿。在进行图纸会审时,A公司技术负责人提出:以前施工过钢筋混凝土中支架架设DN400mm管道的类似工程,其支架配筋与本工程基本相同,故本工程支架的配筋可能偏少,请设计予以考虑。设计人员现场答复:将对支架进行复核,在未回复之前,要求施工单位按图施工。A公司编制了施工组织设计,履行了报批手续后组织钢筋混凝土支架施工班组和管道安装班组进场施工。设计对支架图纸复核后,发现配筋确有问题,此时部分支架已施工完成,经与建设单位协商,决定对支架进行加固处理。设计人员口头告知A公司加固处理方法,要求A公司按此方法加固即可。钢筋混凝土支架施工完成后,支架施工班组通知安装班组进行安装。安装班组在进行对口焊接时,发现部分管道与补偿器不同轴,且对口错边量较大。经对支架进行复测,发现存在质量缺陷(与支架加固无关),经处理合格。问题:1.列举图纸会审的组织单位和参加单位,指出会审后形成文件的名称。2.针对支架加固处理,给出正确的变更程序。3.指出补偿器与管道不同轴及错边的危害。4.安装班组应对支架的哪些项目进行复测? 下一题:某路基压实施工时,产生“弹簧”现象,宜采用的处理措施是()。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
