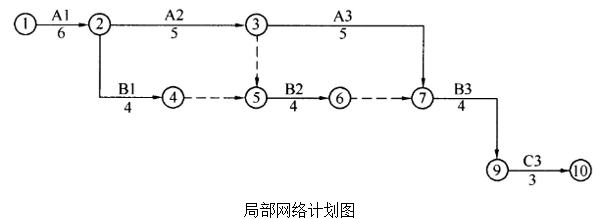

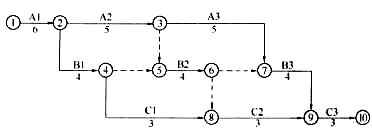

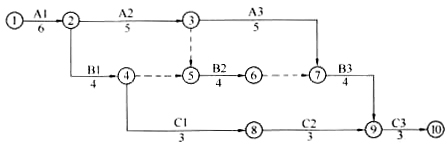

某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:该网络计划图其余部分计划工作及持续时间见下表:项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。A3工作施工时,由于施工单位设备事故延误了2天。问题:1.按给出的计划工作及持续时间表补全网络计划图的其余部分(请将背景中的网络图复制到答题纸上作答,在试卷上作答无效)。2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改(请复制问题1的结果(网络图)到答题纸上作答,在试卷上作答无效)?3.给出最终确认的网络计划图的关键线路和工期。4.A3工作(设备事故)延误的工期能否索赔?说明理由。
