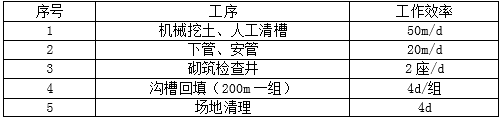

项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表:考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d后开始下管、安管工作;②下管、安管200m后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。项目部编制的施工进度计划如下(只给出部分内容):工程实施过程中,挖土施工10天后遇雨,停工10天。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。问题:1.施工进度计划图(表)中序号2表示什么工作项目?该项目的起止日期和工作时间应为多少?2.计算沟槽回填的工作总天数。3.按项目部使用的指标和工作部署,完成施工进度计划图(表)中第5项、第6项计划横道线(将本题中的施工进度计划图(表)复制到答题纸中作答,在试卷中作答无效)。4.本工程计划总工期需要多少天?5.遇雨后项目部应在下管、安管工序采取什么措施确保按原计划工期完成?
分享到:
