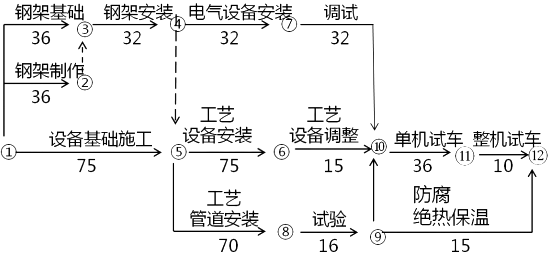

建设单位通过招标与施工单位签署了某工业项目的施工合同,主要工作内容包含设备基础、刚架基础、设备钢架制作安装、工艺设备、工艺管道,电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如图1)。
施工单位在组织土方开挖、余土外运时,开挖现场,厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。
在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧履带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装位置的XXX段长度不符合设计要求,立即通知了建设单位。建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。
【问题】:
1.用节点代号表示施工进度计划的关键线路,该施工进度计划的总工期是多少?
2.在土方开挖施工过程中,需要采取哪些环境保护措施?
3.250t履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?
4.安装流量取源部件的管道直管段应符合哪些要求?
查看答案
参考答案:
1.关键线路为:①→⑤→⑥→⑩→(11)→(12);总工期211天。
2.在土方开挖施工过程中,需要采取的环境保护措施有:
(1)运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,施工现场出口应设置洗车设施,保证开出现场车辆的清洁。
(2)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
(3)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放。
3.吊车的工作位置地面的要求有:
(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据其他地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
(2)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。特大型履带吊车应铺设转配路基板。
4.流量取源部件的管道直管段应符合的要求有:
(1)流量取源部件上、下游直管段的最小长度,应符合设计文件的规定。
(2)在上、下游直管段的最小长度范围内,不得设置其他取源部件或检测元件。
(3)直管段内表面应清洁,无凹坑和突出物。
