【案例题4】背景资料某二级公路双车道隧道全长850m,起讫桩号为K3+450~K4+300,地层岩性以钙质砂岩为主,包含Ⅲ、IV和V级围岩,无不良地质。地下水类型以基岩裂隙水为主,隧道内排水设施横断面布置示意图如图4所示施工中发生如下事件:事件一:施工单位在Ⅲ级围岩段采用钻爆法施工,采用的机械设备拟在下列设备中选择:风动凿岩机、盾构机、装药台车、轮胎式装载机、混凝土湿喷设备、柴油自卸卡车、汽油自卸卡车、混凝土搅拌运输车、混凝土输送泵、衬砌台车、空气压缩机等。事件二:施工过程中,施工单位按照下列要求进行了防水板的施工。(1)防水板铺设前应对初期支护表面外露的坚硬物和局部渗漏水进行处理;(2)初期支护表面应平整,无空鼓、裂缝、松酥,不平处用喷射混凝土找平;(3)防水板宜采用高分子材料,幅宽2~4m,厚度不宜小于1mm;(4)防水板要求无钉铺设,环向分幅铺挂。事件三:施工单位采用充气法检查防水板搭接焊缝质量时,当压力达到0.25MPa时停止充气,保持一定时间,压力下降在规定幅度以内时,判定焊缝质量合格。【问题】:1.写出图4中排水设施A、B、C的名称。2.指出事件一中隧道开挖和出渣时宜选用的五种机械设备。3.逐条判断事件二中的施工要求是否正确,若不正确写出正确要求。4.说明事件三中压力应保持的时间以及在规定时间内压力下降的规定幅度。
发布时间:2022年05月18日 11:34 中迅网校 阅读量:820

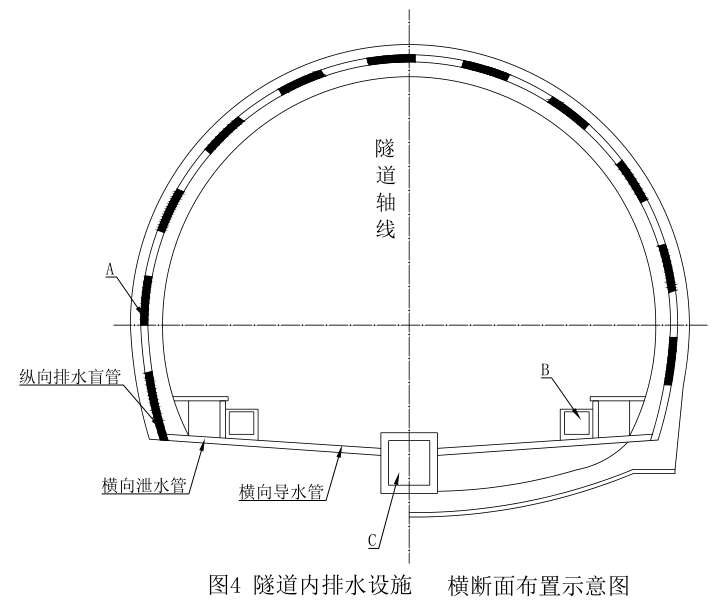

【案例题4】背景资料某二级公路双车道隧道全长850m,起讫桩号为K3+450~K4+300,地层岩性以钙质砂岩为主,包含Ⅲ、IV和V级围岩,无不良地质。地下水类型以基岩裂隙水为主,隧道内排水设施横断面布置示意图如图4所示
1.png施工中发生如下事件:
事件一:施工单位在Ⅲ级围岩段采用钻爆法施工,采用的机械设备拟在下列设备中选择:风动凿岩机、盾构机、装药台车、轮胎式装载机、混凝土湿喷设备、柴油自卸卡车、汽油自卸卡车、混凝土搅拌运输车、混凝土输送泵、衬砌台车、空气压缩机等。
事件二:施工过程中,施工单位按照下列要求进行了防水板的施工。
(1)防水板铺设前应对初期支护表面外露的坚硬物和局部渗漏水进行处理;
(2)初期支护表面应平整,无空鼓、裂缝、松酥,不平处用喷射混凝土找平;
(3)防水板宜采用高分子材料,幅宽2~4m,厚度不宜小于1mm;
(4)防水板要求无钉铺设,环向分幅铺挂。
事件三:施工单位采用充气法检查防水板搭接焊缝质量时,当压力达到0.25MPa时停止充气,保持一定时间,压力下降在规定幅度以内时,判定焊缝质量合格。
【问题】:
1.写出图4中排水设施A、B、C的名称。
2.指出事件一中隧道开挖和出渣时宜选用的五种机械设备。
3.逐条判断事件二中的施工要求是否正确,若不正确写出正确要求。
4.说明事件三中压力应保持的时间以及在规定时间内压力下降的规定幅度。

查看答案

分享到:

上一题:【案例题3】背景资料某二级公路一标段共12座涵洞工程,包括箱涵及盖板涵等结构形式,其中某座盖板涵设计示意图如图3所示,施工单位确定了盖板涵的主要施工工序如下:测量放线一基坑开挖一现浇混凝土基础一浆砌墙身一(B)一提前预制盖板并吊装一出入口浆砌→(C)一涵洞回填及加固。施工中发生如下事件事件一:工程开工初期,项目经理组织人员进行了安全生产隐患排查,要求现场须做到“施工人员管理”和“施工现场安全防护“两项达标。经检查,“施工人员管理”方面的一线人员用工登记、施工安全培训记录和各类人员持证上岗都符合规定。事件二:针对各类涵洞,部分施工做法如下:(1)预制盖板等成品混凝土强度达到设计强度85%时,方可搬运安装,安装后预制构件上的吊装孔应以砂浆填塞。(2)现浇箱分两阶段施工,先进行梗肋混凝土的浇筑,然后再完成剩余部分的混凝土浇筑。(3)涵台背回填填料宜采用透水性材料,透水性材料不足时,可采用石灰土或水泥稳定土回填。(4)涵洞洞身两侧回填,应同时、水平、分层、对称地进行填筑,压实度不应小于90%。事件三:盖板涵施工过程中监理工程师检查了混凝土和砂浆强度、结构尺寸、长度、跨径、相邻板块最大高差、顶面高程、盖板支承中心偏位、涵底铺砌厚度、砌体平整度等项目。工程合格后,根据《公路工程标准施工招标文件》中规定的计量要求完成了涵洞的计量工作。【问题】:1.写出图3中构造物A的名称,并写出盖板涵施工工序B、C的名称。2.事件一的安全隐患排查要求中,“施工人员管理”项目达标还需排查哪两项内容?3.逐条判断事件二中的施工做法是否正确,若不正确写出正确做法。4.事件三中盖板涵质量检查还需检查哪两项主要项目?5.图3中,盖板涵计量工程量为多少米?分别说明图3中洞口铺砌和帽石是否单独计量?(计算结果保留小数点后3位) 下一题:路堑施工工艺流程中,逐层开挖前应完成的工作是()。
