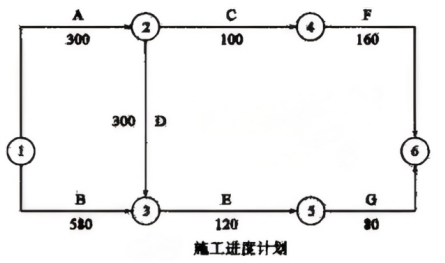

【案例9】背景资料:某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工合同。合同工期800天,合同总价1.6亿元。施工前,监理工程师已批准了施工单位提交的施工进度计划,如图所示。【问题】1.请确定施工进度计划图中的关键线路。2.由于异常恶劣气候造成A工作停工6天,现场劳动力不足造成E工作停工4天,图纸提供延误造成B工作停工5天(情况已经核实),请问监理工程师在施工单位按规定时间和程序提出申请后,可批准合同工期延长几天?说明理由。3.为了保证安全生产,施工单位配备了2名专职安全员,是否合理?说明理由。4.某桥墩基础钢筋绑扎后,未经监理工程师检查验收,施工单位就擅自安装了模板,正准备浇筑混凝土。如果你是现场专业监理工程师,应该如何处理?
发布时间:2025年04月17日 14:41 中迅网校 阅读量:90

【案例9】背景资料:
某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工合同。合同工期800天,合同总价1.6亿元。施工前,监理工程师已批准了施工单位提交的施工进度计划,如图所示。

【问题】
1.请确定施工进度计划图中的关键线路。
2.由于异常恶劣气候造成A工作停工6天,现场劳动力不足造成E工作停工4天,图纸提供延误造成B工作停工5天(情况已经核实),请问监理工程师在施工单位按规定时间和程序提出申请后,可批准合同工期延长几天?说明理由。
3.为了保证安全生产,施工单位配备了2名专职安全员,是否合理?说明理由。
4.某桥墩基础钢筋绑扎后,未经监理工程师检查验收,施工单位就擅自安装了模板,正准备浇筑混凝土。如果你是现场专业监理工程师,应该如何处理?

查看答案

分享到:

上一题:【案例8】背景资料:某高速公路工程,2019年开工里程为110km,合同价为54亿元,合同工期3年,划分为5个施工合同段。建设单位通过施工监理招标,将该工程施工监理工作委托给某监理单位。监理合同签订后,监理单位立即着手组建项目监理机构。监理单位根据该工程特点设置了二级监理机构,即总监理工程师办公室(以下简称总监办)和驻地监理工程师办公室(以下简称驻地办)。总监办配备1名总监理工程师和若干名监理员。驻地办配备若干名专业监理工程师。总监办和驻地办的主要职责如下:总监办的主要职责有:①确定监理机构岗位职责及人员,建立工地试验室;②主持召开监理交底会:③审批施工组织设计;④签发合同工程开工令、支付证书、单位或合同工程的暂停令和复工令;⑤审核工程变更以及延期和费用索赔;⑥组织编写监理竣工文件及监理工作报告;⑦审查交工验收申请,评定工程质量,参加交、竣工验收;⑧参与或配合工程质量、安全事故的调查和处理。驻地办的主要职责有:①主持编制监理计划:②主持召开第一次工地会议和其他工地会议;③审批总体进度计划、审验主要原材料和混合料;④审批分项工程开工申请,签发分项分部工程暂停令和复工令;⑤日常巡视、旁站、抽检和验收,以检查施工质量、安全和环保等情况,并做好记录;⑥核算工程量清单,对已完工程进行计量;⑦组织分项工程中间验收和质量评定,进行分部工程质量评定;⑧审查交工验收申请,评定工程质量;⑨组织编制监理月报。【问题】1.指出本题所述的二级监理机构中总监办和驻地办的职责有何不妥之处,并补充完善总监办和驻地办的职责。2.总监办和驻地办配备的监理人员是否合理?若不合理,请说明理由。3.根据规定,现场监理机构宜配备多少名监理工程师?最少和最多分别可以是几人?列出计算过程。4.监理单位设置二级监理机构是否可以?为什么? 下一题:【案例10】背景资料:某高速公路总监办管理范围包括四个施工合同段和四个驻地监理办。实施监理过程中发生如下事件:事件1:因工期紧迫,建设单位要求对控制工期的关键工程提前开始施工。根据安排,1个长大隧道、2个特大桥合同段分别开始了洞口开挖和桩基施工。不久,建设单位主持召开了第一次工地会议。参加会议的有建设单位的法定代表人,施工单位项目经理、技术负责人,总监办上级监理公司副总经理、总监理工程师、驻地监理工程师,工程所在市的质监站副站长,设计代表,还有路线经过的两个县的分管副县长、市纪检委副书记等。会上,监理公司副总经理宣布了对总监理工程师的授权;设计代表进行了设计交底;建设单位对工程各阶段提出进度目标,并就本项目的重要性加以说明,对质量、进度、安全、监理、廉政等工作提出了要求。会后,总监办完成会议纪要后发放各参会单位。总监理工程师主持、审批了项目监理细则,报建设单位批准后执行。事件2:在隧道施工监理中,现场监理员发现:(1)一名当地菜农被临时雇用,担任洞口值守员,且该人员同时还兼职其他工作;(2)出入洞登记表记录进洞人数为8人,但现场检查发现洞内有6名掘进工人、7名杂工和2名技术员;(3)现场还发现,装有炸药、雷管的车辆同时搭载着5名上班的工人。经询问,司机为临时工且无驾驶证件;该司机每天早晨一次性领出一天使用的炸药、雷管,拉至洞内并临时存放在一个铁皮柜内。针对上述情况,监理员立即下发监理指令并报告总监理工程师。总监理工程师到现场后,指令施工单位暂停施工,并报告了建设单位。【问题】1.指出事件1中不符合《公路工程施工监理规范》(JTGGl0-2006)要求的做法。2.事件2中有哪些做法不正确?请逐项指出并写出正确做法。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
