案例1【背景资料】:南方安装公司中标一地铁机电承包工程,合同包含所有机电管线、设备安装等内容。合同约定供电设备由建设单位采购,安装公司安装。施工中,遭遇百年不遇的暴雨灾害,造成已安装的供电设备部分损坏无法使用,重新购买需65万元,安拆费用9.8万元。地铁指挥部组织抢险时,安装公司8名施工人员在抢险时负伤,所需医疗费及补偿费128万元;租赁设备损坏赔偿费7万元。洪灾发生后,因清淤工作导致施工机械闲置费3万元,现场卫生防疫费4.3万元,管理费增加2万元。预计工程清理、修复费用325万元。施工人员在2号空气处理机组安装就位后,对设备的冷凝水实施有组织的排放,如下图所示。项目部质量员检查时,发现设备吊架螺母及冷凝水管安装不符合要求,发出了整改单,并提出了要求,经整改后通过了验收。施工人员在系统加药清洗结束后,停止了离心泵运转,切断了供电电源,将机房门关闭落锁后,在准备撤离现场时,被监理人员发现制止,要求完成停泵工作后方可撤离。工程竣工后,安装公司按合同要求递交竣工资料及质量保修书,保修书明确了工程概况,保修内容,设备使用管理要求,保修单位名称、地址、电话、联系人。建设单位提出保修书内容不全,要求补充。【问题】1.计算安装公司在洪灾后可索赔的费用及自身应承担的费用。
发布时间:2025年11月26日 15:52 中迅网校 阅读量:51

案例1【背景资料】:
南方安装公司中标一地铁机电承包工程,合同包含所有机电管线、设备安装等内容。合同约定供电设备由建设单位采购,安装公司安装。
施工中,遭遇百年不遇的暴雨灾害,造成已安装的供电设备部分损坏无法使用,重新购买需65万元,安拆费用9.8万元。
地铁指挥部组织抢险时,安装公司8名施工人员在抢险时负伤,所需医疗费及补偿费128万元;租赁设备损坏赔偿费7万元。洪灾发生后,因清淤工作导致施工机械闲置费3万元,现场卫生防疫费4.3万元,管理费增加2万元。预计工程清理、修复费用325万元。

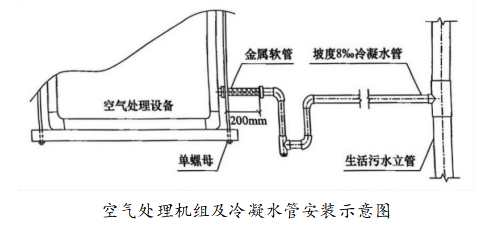

施工人员在2号空气处理机组安装就位后,对设备的冷凝水实施有组织的排放,如下图所示。项目部质量员检查时,发现设备吊架螺母及冷凝水管安装不符合要求,发出了整改单,并提出了要求,经整改后通过了验收。

施工人员在系统加药清洗结束后,停止了离心泵运转,切断了供电电源,将机房门关闭落锁后,在准备撤离现场时,被监理人员发现制止,要求完成停泵工作后方可撤离。
工程竣工后,安装公司按合同要求递交竣工资料及质量保修书,保修书明确了工程概况,保修内容,设备使用管理要求,保修单位名称、地址、电话、联系人。建设单位提出保修书内容不全,要求补充。
【问题】
1.计算安装公司在洪灾后可索赔的费用及自身应承担的费用。

查看答案

分享到:

上一题:在机电工程项目索赔的分类中,属于按索赔业务范围分类的有()。 下一题:案例2【背景资料】:A施工单位项目部承担某石油化工项目施工,其中再生塔直径3.2m、长度46.2m、重78.6t,在制造厂完成附塔管线和爬梯平台安装,整体到货。施工合同中约定:总价暂估,结算时以合同约定的工程单价和实际工程量计算,工程单价不做调整。项目部进场后,A施工单位编写了专项施工方案,拟采用250t履带起重机为主吊,90t履带起重机溜尾,整体吊装。施工过程中发生了下列事件:(1)工程开工后,钢材大幅涨价,A施工单位因工程成本增加,向业主提出费用索赔。(2)在再生塔器制造厂内,A施工单位租赁给B分包单位的门式起重机在施工时发生故障,使用该机械施工的B分包单位的工作延误5d,造成人员窝工5d,B分包单位向A施工单位索要工期和费用索赔。(3)施工过程中,拟采用的250t履带起重机资源出现问题,延误进场,临时协调300t履带起重机进场赶工期,A施工单位增加机械费用约4.5万元、人工费用2.6万元。(4)再生塔器的底部安装如下图所示,监理检查时发现塔器的垫铁安装存在质量问题:垫铁间距过大、垫铁6块不符合规定,同时还存在其他质量问题,要求项目部整改。【问题】1.事件(1)中A施工单位向业主提出费用索赔是否合理?简述理由。2.B分包单位向A施工单位进行工期和费用索赔是否合理?为什么?3.事件(3)中A施工单位向业主提出费用和工期的索赔是否合理?说明理由。
