案例4【背景资料】:某液晶显示器生产厂房机电安装工程,由建设单位通过公开招标后,确定具有机电安装工程总承包一级资质的某工程公司总承包,工程内容包括:给水排水、电气、空调、消防等系统,合同总价为9500万元。合同规定:工程于2016年7月开工,2018年4月竣工验收。施工单位成本管理部门测算后,给项目部下达的考核成本目标为8750万元。项目部根据工程特点、施工方案和自身的技术管理实力,广泛调研工程所在地的劳动力、材料、设备等资源状况,利用工程量清单,按照项目成本的构成编制项目成本计划,项目的计划成本降低率为6%,其中排烟系统的工程量清单分项工程直接费构成见下表。施工过程中,项目部全员参与,全面控制工程成本,按照成本计划动态管理,层层落实各项有效措施降低项目成本,最终成本降低率达到8%,按期圆满完成施工任务。【问题】1.计算项目的计划成本费用和实际成本费用。
发布时间:2025年11月26日 15:33 中迅网校 阅读量:43

案例4【背景资料】:
某液晶显示器生产厂房机电安装工程,由建设单位通过公开招标后,确定具有机电安装工程总承包一级资质的某工程公司总承包,工程内容包括:给水排水、电气、空调、消防等系统,合同总价为9500万元。合同规定:工程于2016年7月开工,2018年4月竣工验收。施工单位成本管理部门测算后,给项目部下达的考核成本目标为8750万元。

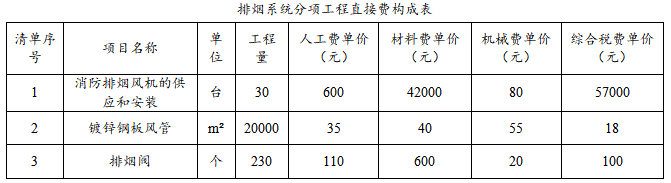

项目部根据工程特点、施工方案和自身的技术管理实力,广泛调研工程所在地的劳动力、材料、设备等资源状况,利用工程量清单,按照项目成本的构成编制项目成本计划,项目的计划成本降低率为6%,其中排烟系统的工程量清单分项工程直接费构成见下表。

施工过程中,项目部全员参与,全面控制工程成本,按照成本计划动态管理,层层落实各项有效措施降低项目成本,最终成本降低率达到8%,按期圆满完成施工任务。
【问题】
1.计算项目的计划成本费用和实际成本费用。

查看答案

分享到:

上一题:案例3【背景资料】:某安装公司中标一机床厂的钢结构厂房制作安装及机电安装工程。在编制质量预控措施时,安装公司重点抓住工序质量控制,除设置质量控制点外,还认真地进行工序分析,即严格按照第一步书面分析,第二步试验核实,第三步制定标准的三个步骤,并分别采用各自的分析控制方法,从而有效地控制了工程施工质量。安装公司在钢结构厂房安装时,由于搭建脚手架的地基下陷,发生了脚手架坍塌事故,造成2人死亡,5人重伤,直接经济损失800万元,经有关部门调查确认,安装公司缺少相应的生产安全事故应急救援预案,造成事故救援不及时。在设备螺纹连接件装配时,施工班组遇到有预紧力规定要求的紧固螺纹的连接,经技术交底和反复实践,施工人员熟练掌握各种紧固方法的操作技能,圆满完成了所有螺纹连接的紧固工作。在项目施工成本控制中,安装公司采用了“施工成本偏差控制”法。实施过程中,计划成本是9285万元,预算成本是9290万元,实际成本是9230万元,施工成本控制取得了较好的效果。【问题】1.列式计算本工程施工成本的实际偏差,并简述项目成本控制常用的方法还有哪些? 下一题:案例5【背景资料】:A公司承接一机电工程项目,承包内容包括通风空调工程、建筑智能化工程、建筑给水排水及供暖工程和消防工程等。其中通风空调和供暖工程分包给B公司施工,工程设备(热泵、风机盘管)、管材(钢管、塑料管)、传感器、阀门等均由A公司采购,其中热泵、风机盘管设备由建设单位指定生产厂家。在项目施工成本控制中,A公司采用了“施工成本偏差控制”法。实施过程中,目标成本是650万元,计划成本是630万元,实际成本是615万元,施工成本控制取得了较好效果。工程竣工验收资料检查时,发现施工用计量检测设备登记表的内容不完整,已登记的内容包括:计量器具名称、规格、数量、编号和检定日期。【问题】1.列式计算本工程施工成本的实际偏差。并简述项目成本控制的常用方法还有哪些?
