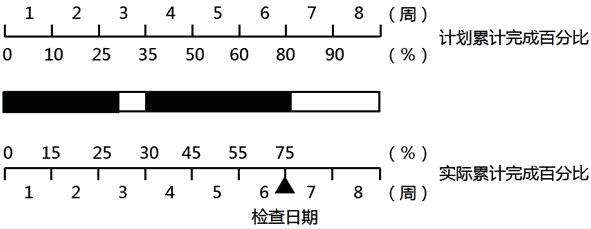

某工作计划进度与实际进度如下图所示,由此可得正确的结论有()。
第1周后连续工作没有中断
在第2周内按计划正常进行
在第3周后半周未按计划进行
截至第4周末拖欠5%的任务量
截至检査日期实际进度拖后
本题考查的是横道图比较法。选项A,在第三周有中断;选项B,在第2周内拖延进度5%;参见。
分享到:
