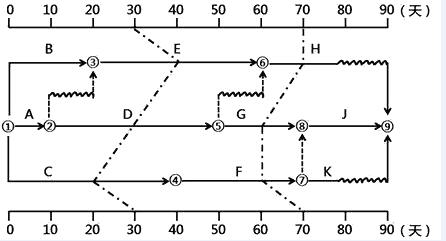

某工程双代号时标网络计划执行到第30天和第70天时,检查其实际进度绘制的前锋线如下图所示,自此可得正确的结论有()。
第30天检查时,工作C实际进度提前10天,不影响总工期
第30天检查时,工作D实际进度正常,不影响总工期
第70天检查时,工作G实际进度拖后10天,影响总工期
第70天检查时,工作F实际进度拖后10天,不影响总工期
第70天检查时,工作H实际进度正常,不影响总工期
本题考查的是前锋线比较法。选项A,第30天检查时,工作C实际进度拖后10天;选项D,第70天检查时,工作F实际进度拖后10天,影响总工期。参见教材P101。
分享到:
