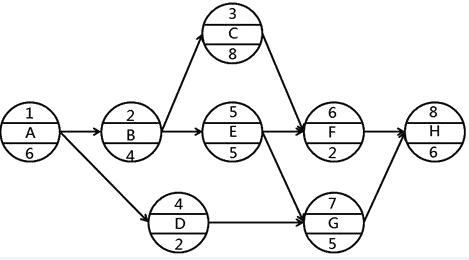

某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键路线有()。
1-2-3-8
1-2-3-6-8
1-2-5-6-8
1-2-5-7-8
1-4-7-8
本期考查的是单代号网络计划时间参数计算。依次计算各选项工期,选项A,不存在;选项B,工期26天;选项C,工期23天;选项D,工期26天;选项E,工期19天,关键线路是B、D。参见教材P55。
