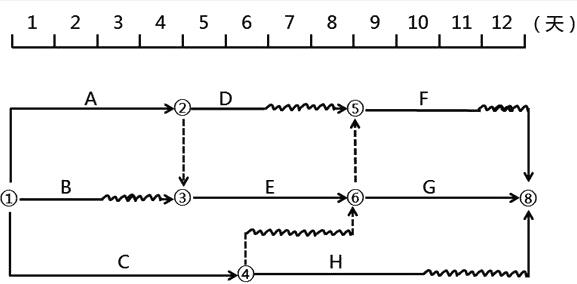

某工程双代号时标网络计划如下图所示,由此可得正确的结论有()。
工作A为关键工作
工作B的自由时差为2天
工作C大的总时差为零
工作D的最迟完成时间为第8天
工作E的最早开始时间为第2天
本题考查的是时标网络计划中时间参数的判定。选项C,工作C的总时差为2天;选项D,工作D的最迟完成时间为第9天。选项E,工作E的最早开始时间为第5天。参见教材P62。
