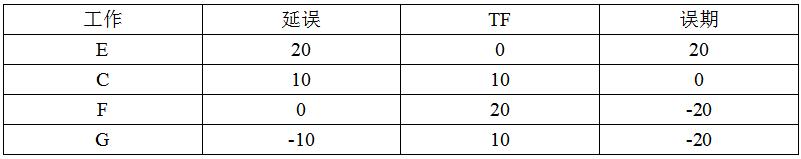

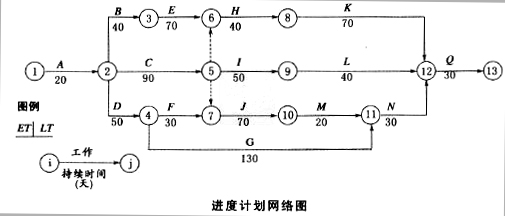

某公路工程,合同价为4000万元,合同工期为270天。合同条款约定:①工程预付款为合同价的10%,开工当月一次性支付;②工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;③工程进度款按月支付;④工程质量保证金按月进度款的5%扣留;⑤钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。前6个月(即1~6月份)每月完成的工作量如下表所示。6月份钢材的现行价格指数为110,其余材料价格无变化。施工过程中,在第3个月末检查时发现E工作延误20天,C工作延误10天,F工作按计划进行,G工作提前10天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表条件按经济性原则进行了计划调整。在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天,对此,施工单位在规定时间内提出了工期及费用索赔。问题:1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?3.列式计算4月份及5月份的工程进度支付款。4.列式计算6月份的调价款。5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由。
分享到:
