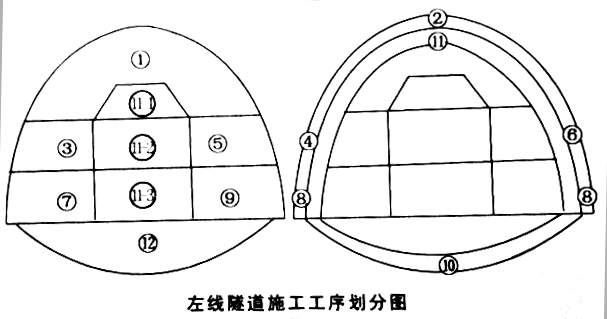

某高速公路左右线隧道,洞口间距42m,左长线3310m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空高度6.88m,净空面积为58.16m²,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV~v级围岩,稳定性差.由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该遂道施工中采用了超前地质预报,并进行监控量测.根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用二台阶法施工,左线隧道施工工序划分如图1、图2所示。针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一一时间曲线“出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。经补报并核实,截止2009年7月6日,确认累计死亡人致达10人。事故发生后,施工单位根据交通运输备对隐患捧查治理提出的‘两项达标“、”四项严禁“、”五项制度“的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实‘五项制度。中的‘施工现场危险告知制度。
问题:
1.给出③→⑩、⑿→⒁正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.本隧道可采用哪几种超前地质预报方法?
4.监控量测数据处理中,发现的“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?
5.根据2007年颁布的《生产安全事故报告和调查处理条例》,发生塌方事故属于什么等级?说明理由。
6.背景资料中提及的“施工现场危险告知制度”包括哪些内容?
