某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8%,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米。

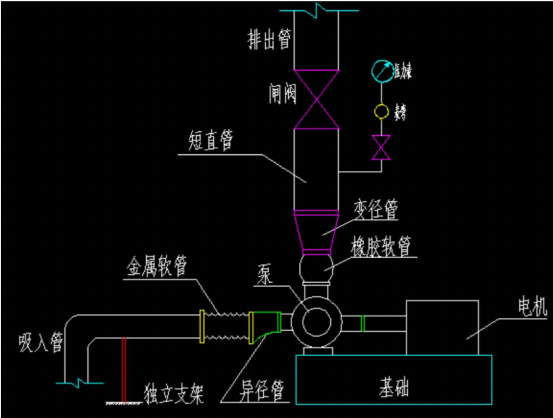

在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质量问题(见下图),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未编制水泵安装质量预控方案。工程的工艺管道设计材质为12CrMo。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。
【问题】:
1.指出上图存在的问题。
2.水泵安装质量预控方案的内容包括哪些?
3.15CrMo管道材料代用应办理哪些手续?
4.15CrMo钢管的进场验收要求?
