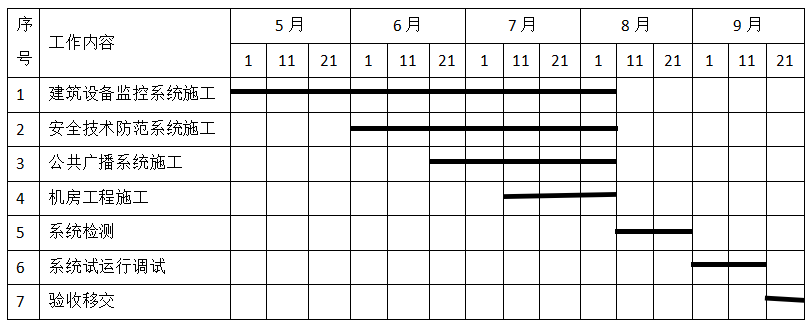

某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范系统,公共播系统,防雷与接地和机房工程。安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工诺度计划(见表4),该进度计划在被安装公司审批时被否定,要求重新编制。项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40*4镀锌扁钢的烨接搭接(见图4)提出整改要求,项目部返工后,通过验收。
【问题】:
1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?
2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划有哪些缺点?
3.设备、材料验收有哪些要求?验收工作应按哪些规定进行?

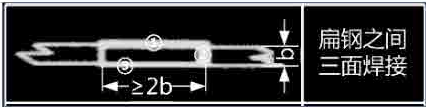

4.画出40*4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接?
5.该智能化工程有多少个子分部工程?子分部工程的检测结果由哪些单位填写,记录表签字人有哪些?
分享到:
