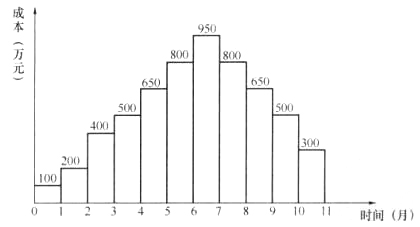

某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有()。
查看答案
参考解析:
9版教材P108页
3)计算规定时间t计划累计支出的成本额,其计算方法为:各单位时间计划完成的成本额累加求和,第6个月末的实际成本累计值为100+200+400+500+650+700=2550元第6个月末的计划成本累计值为100+200+400+500+650+800=2650元第7个月末的计划成本累计值为100+200+400+500+650+700+1000=3550元第7个月末的计划成本累计值为100+200+400+500+650+800+950=3600元一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。该工程现在施工实际成本较于计划成本是节约的,因此不必按照最早开工时间绘制S形曲线。因此,正确选项是ABC。
