某办公楼工程,框架结构,钻孔灌注桩基础,地下1层,地上20层,总建筑面积25000m2,其中地下建筑面积3000m2。施工单位中标后与建设单位签订了施工承包合同,合同约定:“…至2014年6月15日竣工,工期目标470日历天;质量目标合格:主要材料由施工单位自行采购;因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位10000元/天的延误费…”,合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:上部标准层结构工序安排表柱基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。地下室结构完成,施工单位自检合格后,项目负责人立即组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。施工至10层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合同约定工期目标的实现。【问题】:1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?2.本工程地基基础分部工程的验收程序有哪些不安之处?并说明理由。3.除采取组织措施外,施工进度控制措施还有哪几种措施?4.施工单位索赔成立的工期和费用是多少?逐一说明理由。
发布时间:2020年05月24日 18:05
中迅网校
阅读量:662
某办公楼工程,框架结构,钻孔灌注桩基础,地下1层,地上20层,总建筑面积25000m2,其中地下建筑面积3000m2。施工单位中标后与建设单位签订了施工承包合同,合同约定:“…至2014年6月15日竣工,工期目标470日历天;质量目标合格:主要材料由施工单位自行采购;因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位10000元/天的延误费…”,合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:

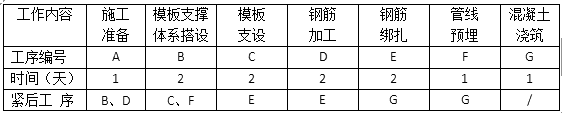

上部标准层结构工序安排表
柱基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。
地下室结构完成,施工单位自检合格后,项目负责人立即组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。
施工至10层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。
装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合同约定工期目标的实现。
【问题】:
1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?
2.本工程地基基础分部工程的验收程序有哪些不安之处?并说明理由。
3.除采取组织措施外,施工进度控制措施还有哪几种措施?
4.施工单位索赔成立的工期和费用是多少?逐一说明理由。
查看答案
参考答案:
1.网络图为:

关键线路为:A→B→C→E→G,总工期为8个日历天。
2.不妥之处:项目负责人立即组织总监理工程师及建设单位勘察单位,设计单位,项目负责人,进行地基基础分部验收。
正确做法:施工单位自检合格后,应报监理单位验收。验收应当由总监理工程师组织,建设单位、勘察单位、设计单位、施工单位的项目负责人参加,同时还应有施工单位技术、质量负责人参加。
3.除组织措施,施工进度控制措施还有管理措施、经济措施和技术措施。
4.(1)桩基施工遇到的溶洞,属于不利物质条件,由建设单位承担工期延误和费用补偿。因此施工单位可以索赔工期20天,要求费用补偿20万元。
(2)合同约定主要材料由施工单位采购,商品混凝土供应迟缓,延误10天,属于承包商原因,不得索赔。
(3)该层结构变更,延误15天,属于非承包商原因责任,因此可索赔工期15天,并要求补偿误工费15万元。
