某新建一级公路工程第二标段里程桩号为K15+300~K24+150其中K22+750~K22
+900为一座大桥,上部结构为预制箱梁。工程所在地区属于冬Ⅱ区,地处海拔1700~1800m之间,工期12个月,春季开工。

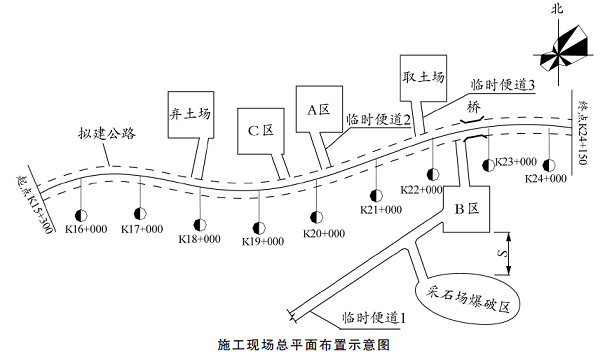

施工现场总平面布置示意图如图4-1所示,现场需在A、B、C三个区域分别布置桥
梁梁板预制场(含水泥混凝土拌和站)、水泥稳定土拌和站和承包人驻地三种临时工程。
由于预制场地基地质良好,现场预制箱梁采用了混凝土底模。承包人在驻地现场人口醒目位置设置了工程简介和安全生产牌等。现场清表后新建临时便道1、2、3,其他便道为现场已有便道。
该工程拟就近从采石场采购1000m³碎石,碎石出厂价80元/m³,运杂费5元/m³,
以上价格不含增值税,该材料增值税率3%,场外运输损耗率1%,场内运输操作损耗率2%,采购及保管费率2.67%。
【问题】
1.根据《公路工程施工安全技术规范》JTGF90-2015,为保证临时工程的安全,B
区与采石场爆破区直线距离S最短需要多少米?依据施工方便、合理、安全、经济、环保等施工现场总平面图布置原则,A、B、C区分别布置哪种临时工程最合理?
2.按照文明工地要求,承包人在驻地现场入口醒目处还需设置哪些标示牌?预制场
为预制箱梁采用的底模是否合理?若不合理宜采用哪种底模?
3.根据《公路工程基本建设项目概算预算编制办法》,分别判断临时便道现场清表是否需计取冬季施工增加费、高原地区施工增加费和行车千扰工程施工增加费?临时便道1、2、3是否应按临时设施费计取?
4.计算该批碎石场外运输损耗费、采购及保管费和碎石材料预算单价。(计算结果小
数点后保留两位)
分享到:
