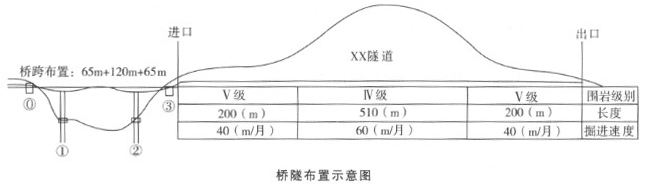

某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度如下图所示。该项目实施过程中发生了如下事件:事件一:桥梁为T形钢构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。事件二:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③号桥台施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B作业队从进口掘进,且最后30m决定由B作业队单独完成。事件三:洞口工程施工包括以下工序:①截水沟施工;②边、仰坡开挖;③套拱及长管棚施工;④边、仰坡防护。事件四:A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改为全断面法。问题:1.事件一中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施?说明理由。2.事件一中,边跨4m现浇梁段应采用何种方法施工?说明本桥合拢顺序。3.事件二中,为保证隧道掘进工期,③号桥台施工最迟应在A作业队掘进开工后多少个月完成?(列式计算,计算结果小数点后保留一位)4.写出事件三中洞口工程施工的正确顺序。(用编号表示即可)5.事件四中,改变后的开挖方法是否合理?说明理由。
分享到:
