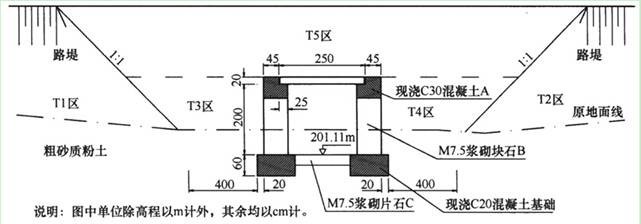

某施工单位承接了9.82km的三级工程路基施工,路基宽8.5m,设计车速40km/h。其中K3+100~K3+420为路堤段,K3+280处设有1-2.5m×2m的盖板涵,涵洞长度17.62m,涵底坡度1%,K3+280的路基设计标高为206.307m。涵洞构造示意图如下:工程开工前,在业主支持下,由设计单位向施工单位交接了交点桩,水准点桩,设计文件中提供用于中统放样的资料只有“直线,曲线及转角度”,施工单位备有全站仪,自动水准仪等常规测量仪器。涵洞施工与涵洞前后路堤T1区,T2区的建筑同时进行,T1区,T2区按图示坡度分层填筑。涵洞施工中,施工单位首先进行了涵洞中心桩号,涵轴线的放样,涵洞基坑开挖平面尺寸按17.62m×3.8m放样,基坑开挖严格按放样尺寸采用人工垂直向下开挖至基底设计标高。在对基底进行处理并通过验收后,开始基础施工。涵洞完工后,在涵洞砌体砂浆或混泥土强度达到设计强度的70%时,进行涵洞两侧及顶面填土,建筑顺序为T3区—T4区—T5区,建筑方法采用人工配合小型机械夯填密实。问题:1.按涵顶填土厚度划分,指出该涵洞类型,并说明理由。2.写出可用于本路曲线段中线放样的两种方法。3.写出涵洞构造示意图中A、B、C结构的名称。4.找出涵洞基坑施工中的错误,并说明理由。5.改正填筑施工中的错误。
发布时间:2020年05月26日 15:08 中迅网校 阅读量:1062

某施工单位承接了9.82km的三级工程路基施工,路基宽8.5m,设计车速40km/h。其中K3+100~K3+420为路堤段,K3+280处设有1-2.5m×2m的盖板涵,涵洞长度17.62m,涵底坡度1%,K3+280的路基设计标高为206.307m。涵洞构造示意图如下:工程开工前,在业主支持下,由设计单位向施工单位交接了交点桩,水准点桩,设计文件中提供用于中统放样的资料只有“直线,曲线及转角度”,施工单位备有全站仪,自动水准仪等常规测量仪器。
涵洞施工与涵洞前后路堤T1区,T2区的建筑同时进行,T1区,T2区按图示坡度分层填筑。涵洞施工中,施工单位首先进行了涵洞中心桩号,涵轴线的放样,涵洞基坑开挖平面尺寸按17.62m×3.8m放样,基坑开挖严格按放样尺寸采用人工垂直向下开挖至基底设计标高。在对基底进行处理并通过验收后,开始基础施工。
涵洞完工后,在涵洞砌体砂浆或混泥土强度达到设计强度的70%时,进行涵洞两侧及顶面填土,建筑顺序为T3区—T4区—T5区,建筑方法采用人工配合小型机械夯填密实。
问题:
1.按涵顶填土厚度划分,指出该涵洞类型,并说明理由。
2.写出可用于本路曲线段中线放样的两种方法。
3.写出涵洞构造示意图中A、B、C结构的名称。
4.找出涵洞基坑施工中的错误,并说明理由。
5.改正填筑施工中的错误。

查看答案

分享到:

上一题:公路建设市场信用信息包括公路建设从业单位的()。 下一题:某施工单位承接了一段二级公路水泥混泥土路面工程施工,路面结构示意图见图1。施工单位进场后设立了水泥混泥土搅拌站和工地试验室,搅拌站的配电系统实行分级配电;设置总配电箱(代码A),以下依次设置分配电箱(代号B)和开关箱(代码C),开关箱以下是用电设备(代号D)。动力配电箱与照明配电箱分别设置。配电箱与开关箱装设在通风,干燥及常温场所,每台用电设备实行“一机一闸”制。施工单位对配电箱与开关箱设置提出一系列安全技术要求,部分摘录如下:要点一:配电箱的导线进线口和出线口应设在箱体的上顶面。要点二:移动式开关箱的进口线,出口线必须采用绝缘铝导线。要点三:总配电箱应装设总隔离开关,分路隔离开关,总熔断器,分熔断器,电压表,总电流表。基层采用路拌法施工,施工工艺流程见图2。为顺利完成基层的施工,施工单位配备了稳定土拌和机,装卸机,运输车,多铧犁。施工单位对路面面层分左右两幅铺筑,先铺筑左幅,后铺筑右幅,在公路中心处设置接缝K,接缝的1/2板厚处安装光圆钢筋,钢筋的全长范围涂防粘涂层。问题:1.写出图1中接缝K的名称,并改正接缝钢筋施工中的错误做法。2.改正图2中工艺顺序的错误之处,并补充背景中基层施工还需配置的机械设备。3.改正要点一、要点二中的错误。4.补充要点三种总配电箱还应装设的电器装置。5.用代号写出配电系统与用电设备在使用过程中的送电,断电顺序。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
