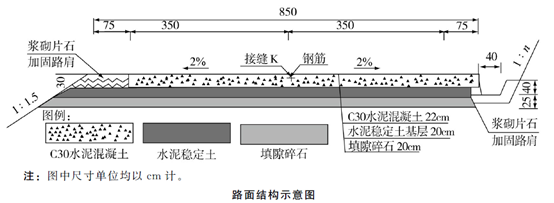

某施工单位承接了一段二级公路水泥混泥土路面工程施工,路面结构示意图见图1。施工单位进场后设立了水泥混泥土搅拌站和工地试验室,搅拌站的配电系统实行分级配电;设置总配电箱(代码A),以下依次设置分配电箱(代号B)和开关箱(代码C),开关箱以下是用电设备(代号D)。动力配电箱与照明配电箱分别设置。配电箱与开关箱装设在通风,干燥及常温场所,每台用电设备实行“一机一闸”制。施工单位对配电箱与开关箱设置提出一系列安全技术要求,部分摘录如下:要点一:配电箱的导线进线口和出线口应设在箱体的上顶面。要点二:移动式开关箱的进口线,出口线必须采用绝缘铝导线。要点三:总配电箱应装设总隔离开关,分路隔离开关,总熔断器,分熔断器,电压表,总电流表。基层采用路拌法施工,施工工艺流程见图2。为顺利完成基层的施工,施工单位配备了稳定土拌和机,装卸机,运输车,多铧犁。施工单位对路面面层分左右两幅铺筑,先铺筑左幅,后铺筑右幅,在公路中心处设置接缝K,接缝的1/2板厚处安装光圆钢筋,钢筋的全长范围涂防粘涂层。问题:1.写出图1中接缝K的名称,并改正接缝钢筋施工中的错误做法。2.改正图2中工艺顺序的错误之处,并补充背景中基层施工还需配置的机械设备。3.改正要点一、要点二中的错误。4.补充要点三种总配电箱还应装设的电器装置。5.用代号写出配电系统与用电设备在使用过程中的送电,断电顺序。
发布时间:2020年05月24日 18:08 中迅网校 阅读量:993

某施工单位承接了一段二级公路水泥混泥土路面工程施工,路面结构示意图见图1。施工单位进场后设立了水泥混泥土搅拌站和工地试验室,搅拌站的配电系统实行分级配电;设置总配电箱(代码A),以下依次设置分配电箱(代号B)和开关箱(代码C),开关箱以下是用电设备(代号D)。动力配电箱与照明配电箱分别设置。配电箱与开关箱装设在通风,干燥及常温场所,每台用电设备实行“一机一闸”制。施工单位对配电箱与开关箱设置提出一系列安全技术要求,部分摘录如下:
要点一:配电箱的导线进线口和出线口应设在箱体的上顶面。
要点二:移动式开关箱的进口线,出口线必须采用绝缘铝导线。

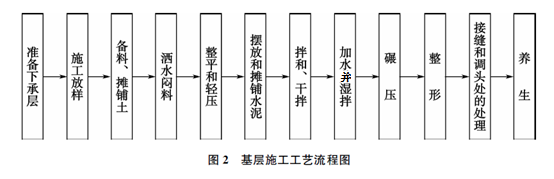

要点三:总配电箱应装设总隔离开关,分路隔离开关,总熔断器,分熔断器,电压表,总电流表。基层采用路拌法施工,施工工艺流程见图2。为顺利完成基层的施工,施工单位配备了稳定土拌和机,装卸机,运输车,多铧犁。
施工单位对路面面层分左右两幅铺筑,先铺筑左幅,后铺筑右幅,在公路中心处设置接缝K,接缝的1/2板厚处安装光圆钢筋,钢筋的全长范围涂防粘涂层。
问题:
1.写出图1中接缝K的名称,并改正接缝钢筋施工中的错误做法。
2.改正图2中工艺顺序的错误之处,并补充背景中基层施工还需配置的机械设备。
3.改正要点一、要点二中的错误。
4.补充要点三种总配电箱还应装设的电器装置。
5.用代号写出配电系统与用电设备在使用过程中的送电,断电顺序。

查看答案

分享到:

上一题:某施工单位承接了9.82km的三级工程路基施工,路基宽8.5m,设计车速40km/h。其中K3+100~K3+420为路堤段,K3+280处设有1-2.5m×2m的盖板涵,涵洞长度17.62m,涵底坡度1%,K3+280的路基设计标高为206.307m。涵洞构造示意图如下:工程开工前,在业主支持下,由设计单位向施工单位交接了交点桩,水准点桩,设计文件中提供用于中统放样的资料只有“直线,曲线及转角度”,施工单位备有全站仪,自动水准仪等常规测量仪器。涵洞施工与涵洞前后路堤T1区,T2区的建筑同时进行,T1区,T2区按图示坡度分层填筑。涵洞施工中,施工单位首先进行了涵洞中心桩号,涵轴线的放样,涵洞基坑开挖平面尺寸按17.62m×3.8m放样,基坑开挖严格按放样尺寸采用人工垂直向下开挖至基底设计标高。在对基底进行处理并通过验收后,开始基础施工。涵洞完工后,在涵洞砌体砂浆或混泥土强度达到设计强度的70%时,进行涵洞两侧及顶面填土,建筑顺序为T3区—T4区—T5区,建筑方法采用人工配合小型机械夯填密实。问题:1.按涵顶填土厚度划分,指出该涵洞类型,并说明理由。2.写出可用于本路曲线段中线放样的两种方法。3.写出涵洞构造示意图中A、B、C结构的名称。4.找出涵洞基坑施工中的错误,并说明理由。5.改正填筑施工中的错误。 下一题:某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。上部结构0号采用墩顶混凝土现浇施工,临时固结构造示意图如下图:其他梁段(1~19号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。1~19号梁段长线法预制及悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索及张拉、封锚→下一梁段施工。按照交通运输部颁发的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求。施工单位对全桥进行了总体风险评估,评估结果为Ⅲ级。问题:1.写出图中A、B、C结构的名称。2.长线法预制及悬拼安装施工中工序D、E各是何种工序?3.各梁段悬拼安装线形控制测量的关键项目是哪几项?4.该大桥是否需要进行专项风险评估?说明理由,若需要进行专项风险评估,说明还需要进行哪几个步骤?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
