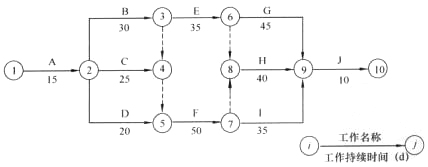

某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下网络计划(时间单位:d),并经监理工程师批准后实施。在实施过程中,发生了如下事件:事件一:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8天;事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/天;事件三:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15天,造成施工单位经济损失1600元/天。问题:1.根据网络图计算该工程的总工期,并指出关键路线。2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。3.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。4.将背景中的双代号网络改为单代号网络。
分享到:
