1.⑥→③→⑤→⑦→①→④→②。
【解题思路】本小题是水利工程现场施工安排方面的考题,主要考核考生对工程施工先后顺序的基本掌握情况。

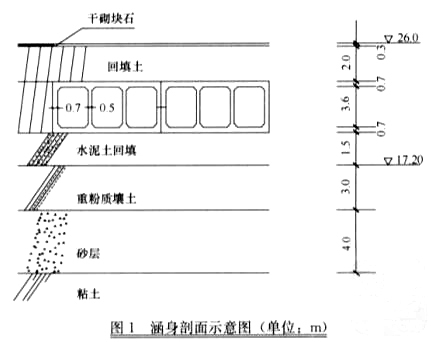

【考点解析】根据图1、图2,可以比较直观地分析得出①→⑦的总体施工顺序安排:首先,围堰填筑、排水清淤应该属于较明显的前两项工作;第二,紧接着的深井降水、基坑开挖也是具备施工常识的应该了解的,背景资料中已明确告知地下水位为23.0m,远超基坑底面高程(17.2m),必须是先降水后才能开挖基坑;第三,剩下的三项工作应该可以直接从图1上得出的。
2.⑤、⑥(或:深井降水、围堰填筑)。
【解题思路】本小题是水利工程施工安全方面的考题,主要考核考生对水利工程施工期影响安全施工的重大因素的理解和把握。
【考点解析】本工程施工中,①~⑦项工作固然都很重要,但考题是要求从涉及施工安全方面来考虑的。本工程仅安排一个非汛期(2010年9月~2011年5月)内完成地涵施工,因此,第一:上下游土质围堰的安全与稳定是本工程底部工程施工成败的关键,也即围堰填筑是第一项最主要的施工项目之一;第二:本工程地下水位具承压性,高出基坑底面近6m,相对隔水层仅为3m,为保证基坑在底部工程施工期的安全与稳定,深井降水工作应该是第二项最主要的施工项目之二。

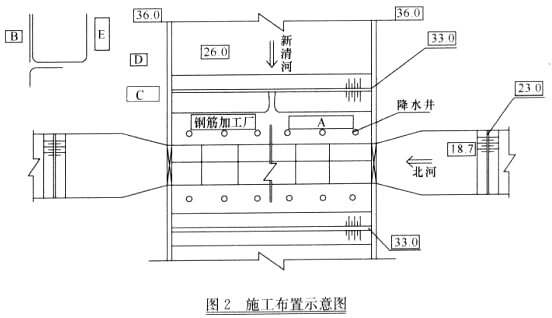

3.A为木工加工厂、B为油库、C为混凝土拌合站、D为零配件仓库、E为生活区。
【解题思路】本小题是水利工程施工组织设计中施工场区布置方面的考题,主要考核考生对施工场区布置基本掌握的情况。
【考点解析】水利工程施工中,场区总体布置的相关设计原则主要有:
(1)在保证施工顺利进行的前提下,尽量少占耕地。
(2)临时设施最好不占用拟建永久性建筑物和设施的位置。
(3)在满足施工要求的前提下,最大限度地降低工地运输费。
(4)在满足施工需要的条件下,临时工程的费用应尽量减少。
(5)工地上各项设施应尽量使工人在工地上因往返而损失的时间最少,应合理规划行政管理及文化福利用磨的相对位置,并考虑卫生、防火安全等方面的要求。
(6)遵循劳动保护和安全生产等要求。必须使各房屋之间保持一定的距离。如储存燃料及易燃物品的仓库,如汽油、柴油等,距拟建工程及其他临时性建筑物不得小于50m等。
按照本题中列出的所有相关设施,根据原则(3),首先能确定A为木工加工厂,继而根据原则(2)、(3)确定C为混凝土拌合站,再根据原则(5)、(6),综合确定B为油库、E为生活区、D为零配件仓库。
4.合格。
因为:重要隐蔽单元工程优良率为21/26=80.8%,大于70%,小于90%。
【解题思路】本小题是关于水利工程质量评定方面的考题,主要考核考生对分部工程质量等级评定内容的掌握情况。
【考点解析】根据《水利水电工程施工质量检验与评定规程》SL176-2007,分部工程施工质量优良标准:
(1)所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故。
(2)中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格.机电产品质量合格。
本题第3段涵身分部工程的重要隐蔽单元工程质量优良率未达到90%,故该分部工程质量等级只能为合格标准。
5.履约担保退还还应在2011年9月17日至10月14日期间(合同工程完工证书颁发后28天内)。
质量保证金应在2011年9月17日至9月30日期间(合同工程完工证书颁发后14天内),退还一半(50%)。缺陷责任期满后30天内,退还剩余质量保证金(50%)。
【解题思路】本小题水利工程验收方面的考题,主要考核考生对履约担保、质量保证金退还的了解情况。
【考点解析】根据《水利水电工程标准施工招标文件》(2009版),履约担保方面的相关要求有:
承包人应按招标文件的要求,在中标前提交履约担保,金额不超过签约合同价的10%,履约担保在发包人颁发合同工程完工证书前一直有效。发包人应在合同工程完工证书颁发后28天内将履约担保退还给承包人。
根据《水利水电工程标准施工招标文件》(2009年版),质量保证金方面的相关要求有:
(1)扣留
1)从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%~8%,直至达到规定的质量保证金总额。
2)一般情况下,质量保证金总额为签约合同价的2.5%~5%。
(2)退还
1)合同工程完工证书颁发后14天内,发包人将质量保证金总额的一半支付给承包人。
2)在工程质量保修期满时,发包人将在30个工作日内核实后将剩余的质量保证金支付给承包人。
3)在工程质量保修期满时,承包人没有完成缺陷责任的,发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金额,并有权延长缺陷责任期,直至完成剩余工作为止。
