某公司承建一项路桥结合城镇主干路工程。桥台设计为重力式U型结构,基础采用扩大基础。持力层位于砂质黏土层,地层中有少量潜水;台后路基平均填土高度大于5m。场地地质自上而下分别为腐殖土层、粉质黏土层、砂质黏土层、砂卵石层等。桥台及台后路基立面示意图如图1所示,路基典型横断面及路基压实度分区示意图如图2所示。
施工过程中发生如下事件:
事件一:桥台扩大基础开挖施工过程中,基坑坑壁有少量潜水出露,项目部按施工方案要求,采取分层开挖和做好相应的排水措施,顺利完成了基坑开挖施工。
事件二:扩大基础混凝土结构施工前,项目部在基坑工程自检合格的基础上,邀请监理等单位进行实地验槽,检验项目包括:轴线偏位、基坑尺寸等。
事件三:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路段原地面横向坡度陡于1:5。在路基填筑施工时,项目部对原地面的植被及腐殖土层进行清理,并按规范要求对地表进行相应处理后,开始路基填筑施工。
事件四:路基填筑采用合格的黏性土,项目部严格按规范规定的压实度对路基填土进行分区如下:①路床顶面以下80cm范围内为Ⅰ区;②路床顶面以下80~150cm范围内为Ⅱ区;③路床顶面以下大于150cm为Ⅲ区。
【问题】:

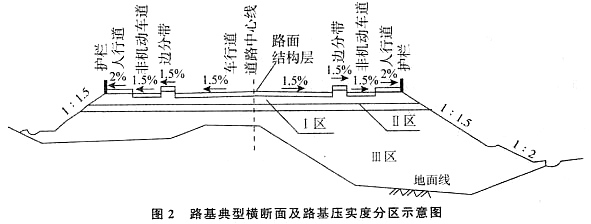

1.写出图1中构件A的名种及其主要作用。
2.指出事件一中基坑排水最适宜的方法。
3.事件二中,基坑验槽还应邀请哪些单位参加?补全基坑质量检验项目。
4.事件三中,路基填筑前,项目部应如何对地表进行处理?

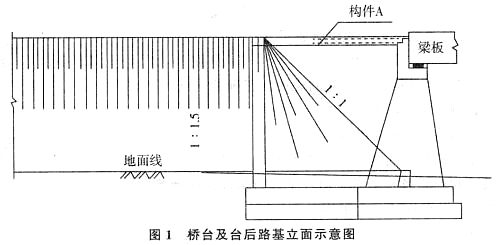

5.写出图2中各压实度分区的压实度值(重型击实)。
