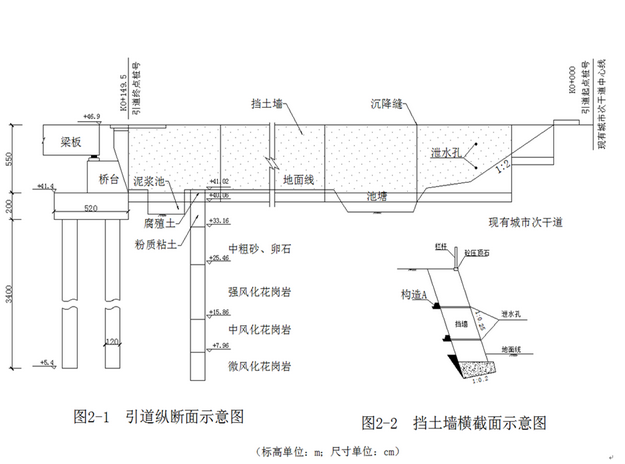

某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m、宽12m、深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为+120cm混凝土钻孔灌注桩。引道纵断面如图2-1所示,挡土墙横截面如图2-2所示。项目部编制的引道路堤及桥台施工方案有如下内容:(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处;施工工艺流程图存在较多缺漏和错误。要求项目部改正。在桩基施工期间,发生一起行人滑入泥浆池事故,幸未造成伤害。问题:1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。3.结合图2-1,补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处(用文字叙述)。4.图2-2所示挡土墙属于哪种结构形式(类型)?写出图2—2中构造A的名称。5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。
发布时间:2020年05月26日 11:31 中迅网校 阅读量:1191

某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m、宽12m、深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为+120cm混凝土钻孔灌注桩。引道纵断面如图2-1所示,挡土墙横截面如图2-2所示。

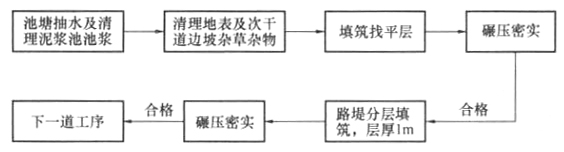

项目部编制的引道路堤及桥台施工方案有如下内容:(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:

监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处;施工工艺流程图存在较多缺漏和错误。要求项目部改正。在桩基施工期间,发生一起行人滑入泥浆池事故,幸未造成伤害。


问题:

1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。

2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。

3.结合图2-1,补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处(用文字叙述)。

4.图2-2所示挡土墙属于哪种结构形式(类型)?写出图2—2中构造A的名称。

5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。

查看答案

分享到:

上一题:某公司中标北方城市道路工程,道路全长1000m。道路结构与地下管线布置如图1所示。施工场地位于农田,邻近城市绿地。土层以砂性粉土为主,不考虑施工降水。雨水方沟内断面2.2m×1.5m,采用钢筋混凝土结构,壁厚度200mm;底板下混凝土垫层厚100mm。雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m(地表高程±0.0m),流水坡度1.5‰。给水管道位于北侧人行道下,覆土深度1m。项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工顺序作了总体安排。施工过程发生如下事件:事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水、土料过湿,影响施工进度。事件2:为加快施工进度,项目部将沟槽开挖出的土方在现场占用城市绿地存放,以备回填,方案审查时被纠正。问题:1.列式计算雨水方沟东、西两端沟槽的开挖深度。2.用背景资料中提供的序号表示本工程的总体施工顺序。3.针对事件1写出部分路基雨后土基压实的处理措施。4.事件2中现场占用城市绿地存土方案为何被纠正?给出正确做法。 下一题:某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为30°的变坡点,如图3所示。项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴,项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由①点向⑩点方向分段进行,清扫过程中出现了卡球的迹象。根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防橇杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。问题:1.补充完善燃气管道施工组织设计内容。2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。3.简述燃气管道清扫的目的和清扫应注意的主要事项。4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
