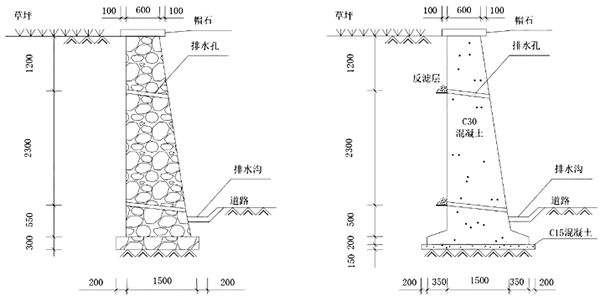

某城道路局部为路堑路段,两侧采用浆砌块石重力式挡土墙护坡,挡土墙高出路面约3.5m,顶部宽度0.6m,底部宽度1.5m,基础埋深0.85m,如图2-1所示。在夏季连续多日降雨后,该路段一侧约20m挡土墙突然坍塌,该侧行人和非机动车无法正常通行。调查发现,该段挡土坍塌前顶部荷载无明显变化,坍塌后基础未见不均匀沉降,墙体块石砌筑砂浆粘结牢固,后背填土为杂填土,查见泄水孔淤塞不畅。为恢复正常交通秩序,保证交通安全,相关部门决定在原位置重建现浇钢筋混凝土重力式挡土墙,如图2-2所示。施工单位编制了钢筋混凝土重力式挡土墙混凝土浇筑施工方案,其中包括:提前与商品混凝土厂沟通混凝土强度、方量及到场时间;第一车混凝土到场后立即开始浇筑:按每层600mm水平分层浇筑混凝土,下层混凝土初凝前进行上层混凝土浇筑;新旧挡土墙连接处增加钢筋使两者紧密连接;如果发生交通拥堵导致混凝土运输时间过长,可适量加水调整混凝土和易性;提前了解天气预报并准备雨季施工措施等内容。施工单位在挡土墙排水方面拟采取以下措施:在边坡潜在滑塌区外侧设置截水;挡土墙内每层泄水孔上下对齐布置;挡土墙后背回填黏土并压实等措施。【问题】1.从受力角度分析挡土墙坍塌原因。2.写出混凝土重力式挡土墙的钢筋设置位置和结构形式特点。3.写出混凝土浇筑前钢筋验收除钢筋品种规格外应检查的内容。4.改正混凝土浇筑方案中存在的错误之处。5.改正挡土墙排水设计中存在的错误之处。
发布时间:2020年12月03日 11:54 中迅网校 阅读量:683

某城道路局部为路堑路段,两侧采用浆砌块石重力式挡土墙护坡,挡土墙高出路面约3.5m,顶部宽度0.6m,底部宽度1.5m,基础埋深0.85m,如图2-1所示。


在夏季连续多日降雨后,该路段一侧约20m挡土墙突然坍塌,该侧行人和非机动车无法正常通行。
调查发现,该段挡土坍塌前顶部荷载无明显变化,坍塌后基础未见不均匀沉降,墙体块石砌筑砂浆粘结牢固,后背填土为杂填土,查见泄水孔淤塞不畅。
为恢复正常交通秩序,保证交通安全,相关部门决定在原位置重建现浇钢筋混凝土重力式挡土墙,如图2-2所示。施工单位编制了钢筋混凝土重力式挡土墙混凝土浇筑施工方案,其中包括:提前与商品混凝土厂沟通混凝土强度、方量及到场时间;第一车混凝土到场后立即开始浇筑:按每层600mm水平分层浇筑混凝土,下层混凝土初凝前进行上层混凝土浇筑;新旧挡土墙连接处增加钢筋使两者紧密连接;如果发生交通拥堵导致混凝土运输时间过长,可适量加水调整混凝土和易性;提前了解天气预报并准备雨季施工措施等内容。
施工单位在挡土墙排水方面拟采取以下措施:在边坡潜在滑塌区外侧设置截水;挡土墙内每层泄水孔上下对齐布置;挡土墙后背回填黏土并压实等措施。
【问题】

1.从受力角度分析挡土墙坍塌原因。
2.写出混凝土重力式挡土墙的钢筋设置位置和结构形式特点。
3.写出混凝土浇筑前钢筋验收除钢筋品种规格外应检查的内容。
4.改正混凝土浇筑方案中存在的错误之处。
5.改正挡土墙排水设计中存在的错误之处。
