某安装公司承接了商场(地上5层,地下2层,每层垂直净高5.0m)的自动扶梯安装工程,工程有自动扶梯36台,规格:0.65m/s,梯级宽1000mm,驱动功率10kw。合同签订后,安装公司编制了自动扶梯施工组织与技术方案、作业进度计划等,将拟安装的自动扶梯工程《安装告知书》提交给工程所在地的特种设备安全监督管理部门。在自动扶梯安装前,施工人员熟悉自动扶梯安装图纸、技术文件和安装要求等,依据自动扶梯安装工艺流程(施工图交底→设备进场验收→土建交接检验→桁架吊装就位→电器安装→扶手带安装→梯级安装→试运行调试→竣工验收)进行施工。自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收,核对设备、部件、材料的合格证明书和技术资料(包括复印件)等是否合格齐全。在土建交接检验中,检查了建筑结构的预留孔、垂直净空高度、基准线设置(见下图)等,均符合自动扶梯安装要求。在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电器、扶手带、梯级等部件的安装完成后,各分项工程验收合格。自动扶梯校验、调试及试运行验收合格。问题:1.安装公司在提交《安装告知书》时还应提交哪些材料?2.自动扶梯技术资料中必须提供哪几个文件复印件?3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装使用?4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?
发布时间:2020年05月24日 18:20 中迅网校 阅读量:1104

某安装公司承接了商场(地上5层,地下2层,每层垂直净高5.0m)的自动扶梯安装工程,工程有自动扶梯36台,规格:0.65m/s,梯级宽1000mm,驱动功率10kw。合同签订后,安装公司编制了自动扶梯施工组织与技术方案、作业进度计划等,将拟安装的自动扶梯工程《安装告知书》提交给工程所在地的特种设备安全监督管理部门。
在自动扶梯安装前,施工人员熟悉自动扶梯安装图纸、技术文件和安装要求等,依据自动扶梯安装工艺流程(施工图交底→设备进场验收→土建交接检验→桁架吊装就位→电器安装→扶手带安装→梯级安装→试运行调试→竣工验收)进行施工。
自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收,核对设备、部件、材料的合格证明书和技术资料(包括复印件)等是否合格齐全。

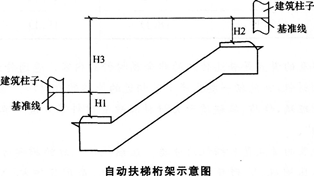

在土建交接检验中,检查了建筑结构的预留孔、垂直净空高度、基准线设置(见下图)等,均符合自动扶梯安装要求。在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电器、扶手带、梯级等部件的安装完成后,各分项工程验收合格。自动扶梯校验、调试及试运行验收合格。
问题:
1.安装公司在提交《安装告知书》时还应提交哪些材料?
2.自动扶梯技术资料中必须提供哪几个文件复印件?
3.在土建交接检验中,有哪几项检查内容直接关系到桁架能否正确安装使用?
4.本工程有哪几个分项工程质量验收?由哪个单位对校验和调试的结果负责?

查看答案

分享到:

上一题:A单位承担某厂节能改造项目中余热发电的汽轮机一发电机组的安装工程。汽轮机散件到货。项目部在施工中,实行三检制,合理划分了材料、分项工程、施工工序的检验主体责任。钳工班只测量了转子轴颈圆柱度,转子水平度和推力盘不平度后,将清洗干净的各部件装配到下缸体上,检测了转子与下缸体定子的各间隙值及转子的弯曲度等。将缸体上盖一次完成扣盖,并按技术人员交底单中的终紧力矩,一次性完成上、下缸体的紧固工序。项目部专检人员在巡察过程中,紧急制止了该工序的作业。在机组油清洗过程中,临时接管的接头松脱,润滑油污染了部分地坪,项目部人员用煤灰覆盖在污油上面的方法处理施工现场环境。项目部组织检查了实体工程和分项工程验收,均符合要求,填写了验收记录和验收结论。项目部总工程师编制了试运行方案,报A单位总工程师审批后便开始实施。但监理工程师认为试运行方案审批程序不对,试运行现场坏境不符合要求,不同意试运行。后经A单位项目部整改,达到要求,试运行工作得以顺利实施。问题:1.汽轮机转子还应有哪些测量?2.写出上下缸体连接的正确安装工序。3.在分项工程检验中,专检有什么作用?分项工程的验收记录及验收结论应由谁来填写?4.A单位项目部是如何整改才达到试运行要求? 下一题:某中型机电安装工程项目,由政府和一家民营企业共同投资兴建,并组建了建设班子(以下称建设单位),建设单位采用拟把安装工程直接交于A公司承建,上级主管部门予以否定,之后,建设单位采用公开招标,选择安装单位,招标文件明确规定,投标人必须具备机电工程总承包二级施工资质,工程报价采用综合单位报价。经资格预审后,公有A、B、C、D、E五家公司参与了投标。投标过程中,A公司提前一天递交了投标书;B公司在前一天递交了投标书后,在截止投标前10分钟,又递交了修改报价的资料;D公司在标书密封时未按要求加盖法定代表人印章;E公司未按招标文件要求的格式报价。经评标委员会评定,建设单位确认,最终C公司中标,按合同范本与建设单位签定了施工合同。施工过程中发生下列事件:事件一:开工后因建设单位采购的设备整体晚到,致使C公司延误工期10天,并造成窝工费及其他经济损失共计15万元;C公司租赁的大型吊车因维修延误工期3天,经济损失3万元;因非标准件和钢结构制作及安装工程量变更,增加费用30万元;施工过程中遭遇风暴雨,C公司延误工期5天,并发生窝工费5万元,施工机具维修费5万元。时间二:非标件制作过程中,C公司对成品按要求做外观检查,检查时质检人员用放大镜观察了焊缝是否有咬边、夹渣、气孔、裂缝表面缺陷,并及时进行了修复,但建设单位要求用焊接检验尺进一步检查焊缝的缺陷。问题:1.分析上级主管部门否定建设单位指定A公司承包该工程的理由。2.招投标中,哪些单位的投标书属于无效标书?此次招投标工作是否有效?说明理由。3.列式计算事件中C公司可向建设单位索赔的工期和费用。4.用焊接检验尺主要检查焊缝可能存在哪些缺陷?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
