施工单位承接了某国道的交通安全设施项目施工,起讫桩号K296+400~K316+600。该工程参照《公路工程标准施工招标文件》签订合同,合同约定;针对变更工程,投标报价中若无适用清单项目,可重新拟定价格;企业管理费和利润均以直接费为计算基数,企业管理费费率为7%,利润率为6%;针对小型变更项目,监理工程师有权要求施工单位按计日工施工。根据施工图设计,中央分隔带护栏为混凝土护栏,采用预制安装施工工艺;K300+210~K300+250临崖路段路侧护栏为混凝土护栏,其构造型式如图4所示。施工中发生如下事件:事件一:施工单位在工地附近设置了小型构件预制场,用于混凝土护栏、里程碑等构件的预制。小型构件预制场采用封闭式管理,平面布置图中将场地划分为构件生产区、废料处理区等4个主要功能区。事件二:混凝土护栏预制、安装是施工单位采取了如下做法:①混凝土护栏采用了木模板,入模前进行了模板拼缝检查,并选用优质隔离剂,保证混凝土外观。②K298+300~K299+900中央分隔带混凝土护栏安装时,施工人员同时从两端向中间施工。③在吊装、堆放混凝土护栏过程中,个别混凝土护栏构件的边角出现了破损,护栏安装就位后,施工人员及时采用了M10水泥砂浆进行了修补。事件三:由于设计变更导致部分已安装完成的混凝土护栏需拆除,经监理工程师现场核查,拆除工作共持续两天,每天1个施工技术员和1个工长现场指挥拆除,20个工人参与护栏拆除,另有1台1m3/斗装载机配合8t自卸汽车运输,每日工作10小时(不含午餐午休时间)。以上拆除工作所增加费用,监理工程师要求施工单位按计日工清单结算,合同中部分计日工劳务和计日工施工机械清单报价见表4。表4计日工劳务和计日工施工机械清单报价表【问题】1.图4中,混凝土护栏按构造划分属于什么类型?混凝土护栏的基础为哪种方式?2.写出事件一中小型构件预制场另外2个功能区的名称。3.逐条判断事件二中施工单位的做法是否正确?若不正确写出正确做法。4.事件三中,施工单位可计量计日工劳务多少个工日?计日工装载机和自卸汽车各多少个台班?计日工劳务费和计日工施工机械费分别是为多少元?(计算结果保留小数点后1位)
发布时间:2020年12月03日 08:59 中迅网校 阅读量:1037

施工单位承接了某国道的交通安全设施项目施工,起讫桩号K296+400~K316+600。该工程参照《公路工程标准施工招标文件》签订合同,合同约定;针对变更工程,投标报价中若无适用清单项目,可重新拟定价格;企业管理费和利润均以直接费为计算基数,企业管理费费率为7%,利润率为6%;针对小型变更项目,监理工程师有权要求施工单位按计日工施工。

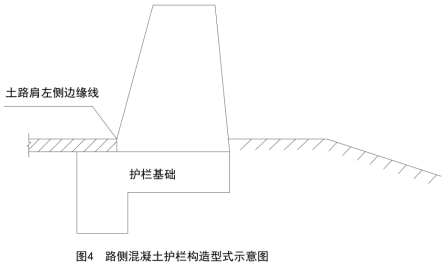

根据施工图设计,中央分隔带护栏为混凝土护栏,采用预制安装施工工艺;K300+210~K300+250临崖路段路侧护栏为混凝土护栏,其构造型式如图4所示。



施工中发生如下事件:

事件一:施工单位在工地附近设置了小型构件预制场,用于混凝土护栏、里程碑等构件的预制。小型构件预制场采用封闭式管理,平面布置图中将场地划分为构件生产区、废料处理区等4个主要功能区。

事件二:混凝土护栏预制、安装是施工单位采取了如下做法:

①混凝土护栏采用了木模板,入模前进行了模板拼缝检查,并选用优质隔离剂,保证混凝土外观。

②K298+300~K299+900中央分隔带混凝土护栏安装时,施工人员同时从两端向中间施工。

③在吊装、堆放混凝土护栏过程中,个别混凝土护栏构件的边角出现了破损,护栏安装就位后,施工人员及时采用了M10水泥砂浆进行了修补。

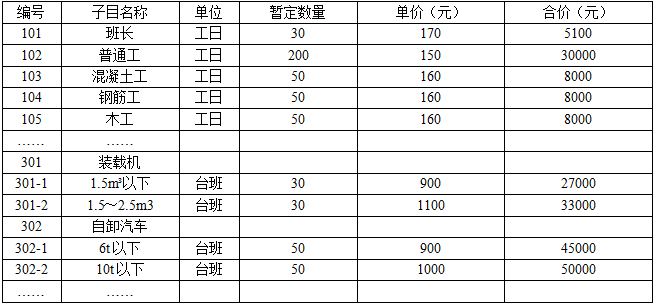

事件三:由于设计变更导致部分已安装完成的混凝土护栏需拆除,经监理工程师现场核查,拆除工作共持续两天,每天1个施工技术员和1个工长现场指挥拆除,20个工人参与护栏拆除,另有1台1m3/斗装载机配合8t自卸汽车运输,每日工作10小时(不含午餐午休时间)。以上拆除工作所增加费用,监理工程师要求施工单位按计日工清单结算,合同中部分计日工劳务和计日工施工机械清单报价见表4。

表4计日工劳务和计日工施工机械清单报价表


【问题】

1.图4中,混凝土护栏按构造划分属于什么类型?混凝土护栏的基础为哪种方式?

2.写出事件一中小型构件预制场另外2个功能区的名称。

3.逐条判断事件二中施工单位的做法是否正确?若不正确写出正确做法。

4.事件三中,施工单位可计量计日工劳务多少个工日?计日工装载机和自卸汽车各多少个台班?计日工劳务费和计日工施工机械费分别是为多少元?(计算结果保留小数点后1位)

查看答案

分享到:

上一题:二级公路某大桥全长857m,桥宽12.5m,桥梁上部结构布置为4×25mT梁+6×40mT梁+(45m+80m+45m)悬浇连续箱梁6×40mT梁+4×25mT梁。其中40mT梁桥跨横断面如图3所示。T梁预制场位于南岸0#桥台一侧的路基土,设有3个25mT梁预制台座与4个40mT梁预制台座,结合本桥结构及地形条件,使用1台运梁平车将T梁从预制场的存梁区移运架梁现场,采用40m双导梁架桥机首先对南岸T梁逐孔架设,等(45m+80m+45m)悬浇连续箱梁施工完毕后逐孔架设北岸各跨T梁。施工中发生了如下事件:事件一:T梁预制完成后,采用两台设计起吊能力为125T的龙门吊将T梁吊运至存梁区存放。移梁前对梁体喷涂统一标识。标识内容包括预制时间、施工单位、部位名称,施工单位T梁存放做法如下:①T梁运至存梁区时,其混凝土强度不低于设计强度的80%。②T梁叠层存放时不得超过三层。③叠层存放时下层T梁端部顶面上用加厚钢板支垫。④T梁按吊装次序、方向水平分层叠放,标志向外,并支撑牢固。事件二:T梁吊装前,在每片梁两端标出竖向中心线,并在盖梁(桥台)顶面上测量放样,放出梁的纵向中心线与每片梁的具体位置。T梁预制并运输到架设施工现场,采用双导梁架桥机架设的主要工序包括:①架桥机及导梁拼装,试吊;②架桥机前移至安装跨,支顶前支架;③安放支座;④落梁,横移到位;⑤运梁喂梁,吊装、纵移到位;⑥铰缝施工,完成整跨安装;⑦各步骤架设下一片梁直至完成整孔梁;⑧架桥机前移至下跨,直至完成整桥安装。事件三:施工前,根据《公路工程施工安全技术规范》和《公路水运工程安全生产监督管理办法》,施工单位针对本桥梁上部结构施工危险性较大工程编制了25mT梁预制、25mT梁运输与安装、40mT梁预制、40mT梁运输与安装共四个专项施工方案,并按照方案要求进行施工。【问题】1.分别计算本大桥需预制40mT梁的边梁、中梁的数量。(单位:片)2.写出图3中结构层A、B和构造物C的名称。3.事件一种,补充T梁还应喷涂的标识内容。施工单位存梁做法中哪两条是错误的?并改正错误之处。4.事件二中,补充在墩台上测量放样的缺项;写出T梁双导梁架桥机架设施工工序①~⑧的正确排序。(用序号表示,如:③②④①……)5.事件三,哪个专项施工方案需要召开专家论证会进行论证、审查?专家论证会由哪个单位组织召开? 下一题:可采用倾填方式填筑的填石路堤是()。
