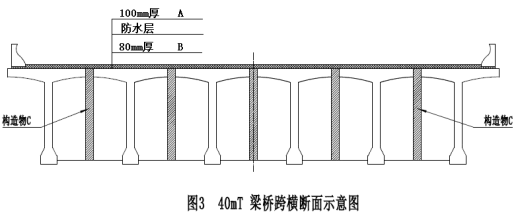

二级公路某大桥全长857m,桥宽12.5m,桥梁上部结构布置为4×25mT梁+6×40mT梁+(45m+80m+45m)悬浇连续箱梁6×40mT梁+4×25mT梁。其中40mT梁桥跨横断面如图3所示。
T梁预制场位于南岸0#桥台一侧的路基土,设有3个25mT梁预制台座与4个40mT梁预制台座,结合本桥结构及地形条件,使用1台运梁平车将T梁从预制场的存梁区移运架梁现场,采用40m双导梁架桥机首先对南岸T梁逐孔架设,等(45m+80m+45m)悬浇连续箱梁施工完毕后逐孔架设北岸各跨T梁。
施工中发生了如下事件:
事件一:T梁预制完成后,采用两台设计起吊能力为125T的龙门吊将T梁吊运至存梁区存放。移梁前对梁体喷涂统一标识。标识内容包括预制时间、施工单位、部位名称,施工单位T梁存放做法如下:①T梁运至存梁区时,其混凝土强度不低于设计强度的80%。②T梁叠层存放时不得超过三层。③叠层存放时下层T梁端部顶面上用加厚钢板支垫。④T梁按吊装次序、方向水平分层叠放,标志向外,并支撑牢固。
事件二:T梁吊装前,在每片梁两端标出竖向中心线,并在盖梁(桥台)顶面上测量放样,放出梁的纵向中心线与每片梁的具体位置。T梁预制并运输到架设施工现场,采用双导梁架桥机架设的主要工序包括:①架桥机及导梁拼装,试吊;②架桥机前移至安装跨,支顶前支架;③安放支座;④落梁,横移到位;⑤运梁喂梁,吊装、纵移到位;⑥铰缝施工,完成整跨安装;⑦各步骤架设下一片梁直至完成整孔梁;⑧架桥机前移至下跨,直至完成整桥安装。
事件三:施工前,根据《公路工程施工安全技术规范》和《公路水运工程安全生产监督管理办法》,施工单位针对本桥梁上部结构施工危险性较大工程编制了25mT梁预制、25mT梁运输与安装、40mT梁预制、40mT梁运输与安装共四个专项施工方案,并按照方案要求进行施工。
【问题】
1.分别计算本大桥需预制40mT梁的边梁、中梁的数量。(单位:片)
2.写出图3中结构层A、B和构造物C的名称。
3.事件一种,补充T梁还应喷涂的标识内容。施工单位存梁做法中哪两条是错误的?并改正错误之处。
4.事件二中,补充在墩台上测量放样的缺项;写出T梁双导梁架桥机架设施工工序①~⑧的正确排序。(用序号表示,如:③②④①……)
5.事件三,哪个专项施工方案需要召开专家论证会进行论证、审查?专家论证会由哪个单位组织召开?
分享到:
