A安装公司承包了一商务楼的机电安装工程项目,工程内容包括:通风空调、给排水、建筑电气和消防工程等。A公司签订合同后,经业主同意,将消防工程分包给B公司,在开工前,A公司组织有关工程技术管理人员,依据施工组织设计、设计文件、施工合同和设备说明书等资料,对相关人员进行项目总体交底。
A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序:测量放线→支吊架安装→风管检查→组合连接→风管调整→风管绝热→漏风量测试→质量检查。

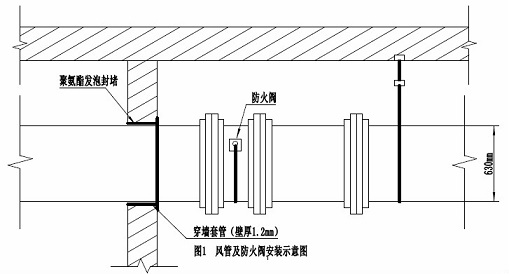

风管制作材料有1.0mm、1.2mm镀锌钢板、角钢等。施工后,风管板材拼接、风管制作、风管法兰连接等检查均符合质量要求。但防火阀安装和风管穿墙(如图)存在质量问题,监理工程师要求项目部返工。
项目部组织施工人员返工后,工程质量验收合格。
【问题】
1.开工前,需要对哪些相关人员进行项目总体交底?
2.项目部制定的金属风管安装程序存在什么问题?会造成什么后果?
3.本工程的风管板材拼接应采用哪种方法?风管与风管的连接可采用哪几种连接方式?
4.图中有哪些不符合规范要求?写出正确的做法。
查看答案
参考答案:
1.
2020版教材P209 技术管理对项目部职能部门、专业技术负责人和主要施工负责人及分包单位有关人员交底。
2.
2020版教材P144-145 通风空调正确顺序:测量放线→支吊架安装→风管检查→组合连接→风管调整→漏风量测试→风管绝热→质量检查。 风管绝热会影响漏风量测试,使漏风量测试结果不准确,导致风管漏风。
3.
2020版教材PP146 通风空调小于等于1.2mm 采用咬口连接,有咬口连接、铆接、焊接、法兰连接等
