某安装公司承包某热电联产项目的机电安装工程。主要设备材料(如母线槽等)由施工单位采购。合同签订后,安装公司履行相关开工手续,编制了施工方案及各分项工程施工程序。施工方案内容主要包括:工程概况、编制依据、施工准备、质量安全保证措施。针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→单节母线槽绝缘测试→母线槽安装→通电前绝缘测试→送点验收。在施工过程中,发生了以下事件:事件1:建设单位对配电母线槽用途提出新的要求,通知了设计单位但其未能及时修改出图,后经协调,设计单位提供了修改图纸。供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位,导致母线槽未按原定计划采购生产。安装公司催促建设单位付款后,才使母线槽送达施工现场,但已造成工期延误。事件2:母线槽安装完成后,因没能很好的进行成品保护,遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(如图),质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如下表,母线槽经干燥处理,增加圆钢吊架后返工安装,通电验收合格,但造成了工期的延误。图2 母线槽安装平面示意图表2 母线槽绝缘电阻值【问题】1.安装公司编制的施工方案还应包括哪些内容?2.表中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格的要求。3.图中,母线槽安装有哪些不符合规范要求?写出符合规范要求的做法4.分别指出建设、设计和施工单位的哪些原因造成了工期延误?
发布时间:2020年12月03日 14:04 中迅网校 阅读量:1302

某安装公司承包某热电联产项目的机电安装工程。主要设备材料(如母线槽等)由施工单位采购。合同签订后,安装公司履行相关开工手续,编制了施工方案及各分项工程施工程序。施工方案内容主要包括:工程概况、编制依据、施工准备、质量安全保证措施。针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→单节母线槽绝缘测试→母线槽安装→通电前绝缘测试→送点验收。

在施工过程中,发生了以下事件:

事件1:建设单位对配电母线槽用途提出新的要求,通知了设计单位但其未能及时修改出图,后经协调,设计单位提供了修改图纸。供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位,导致母线槽未按原定计划采购生产。安装公司催促建设单位付款后,才使母线槽送达施工现场,但已造成工期延误。

事件2:母线槽安装完成后,因没能很好的进行成品保护,遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(如图),质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如下表,母线槽经干燥处理,增加圆钢吊架后返工安装,通电验收合格,但造成了工期的延误。

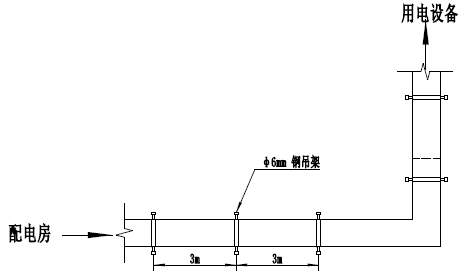

图2 母线槽安装平面示意图

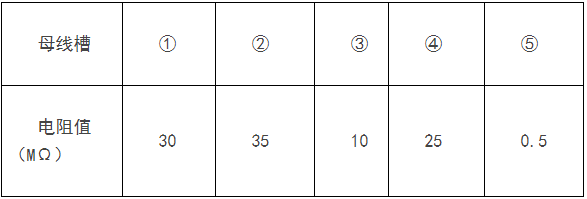

表2 母线槽绝缘电阻值


【问题】

1.安装公司编制的施工方案还应包括哪些内容?

2.表中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格的要求。
3.图中,母线槽安装有哪些不符合规范要求?写出符合规范要求的做法
4.分别指出建设、设计和施工单位的哪些原因造成了工期延误?

查看答案

分享到:

上一题:A安装公司承包了一商务楼的机电安装工程项目,工程内容包括:通风空调、给排水、建筑电气和消防工程等。A公司签订合同后,经业主同意,将消防工程分包给B公司,在开工前,A公司组织有关工程技术管理人员,依据施工组织设计、设计文件、施工合同和设备说明书等资料,对相关人员进行项目总体交底。A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序:测量放线→支吊架安装→风管检查→组合连接→风管调整→风管绝热→漏风量测试→质量检查。风管制作材料有1.0mm、1.2mm镀锌钢板、角钢等。施工后,风管板材拼接、风管制作、风管法兰连接等检查均符合质量要求。但防火阀安装和风管穿墙(如图)存在质量问题,监理工程师要求项目部返工。项目部组织施工人员返工后,工程质量验收合格。【问题】1.开工前,需要对哪些相关人员进行项目总体交底?2.项目部制定的金属风管安装程序存在什么问题?会造成什么后果?3.本工程的风管板材拼接应采用哪种方法?风管与风管的连接可采用哪几种连接方式?4.图中有哪些不符合规范要求?写出正确的做法。 下一题:某气象处理厂新建一套天然气脱乙烷装置,工程内容包含脱乙烷罐,丙烷制冷机组(两套),冷箱的安装及配套钢结构,工艺管道,电器和仪表的安装调试等。某公司承接该项目后,成立项目部。进行项目策划,策划书中强调施工质量控制,承诺全面实行“三检制”。安装后期,在制冷机组油管冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。按计划冲洗后,除一路直管外,其余油管路全部冲洗合格,针对一路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处加设隔离盲板,加大不合格支管的冲洗流量,采取措施后,冲洗合格。试车时,主轴轴承烧毁,初步估计直接经济损失10万元,经查,在隔离挡板拆除过程中,通往主轴承的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”,责令项目部限期上报质量事故报告书。项目部按要求及时编写,并上报了质量事故报告。报告内容:事故发生的时间,地点。工程项目名称,事故发生后采取的措施,事故报告单位,联系人及联系方式等。监理工程师认为质量事故报告内容不完整,需要补充。监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满,根部收缩,弧坑裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次核查。项目部进行了整顿和培训,作业人员的技术水品达到要求,项目进展顺利并按时完工【问题】1.制冷机组滑动轴承间隙要测量哪几个项目?分别用什么方法测量?2.针对主轴承烧毁事件,项目都在“三检制”的那些环节上出现了问题?3.本工程的质量事故报告还应补充哪些内容?建设单位负责人接到报告后应于多长时间内向当地有关部门报告?4.钢结构的一级焊缝中还可能存在哪些表面质量缺陷?
