【案例题2】某施工单位承包一新建风电项目的35KV升压站和35KV架空线路。根据线路设计,架空线路需跨越铁路,升压站内设置一台35KV的油浸式变压器。施工单位项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部门许可,占用铁路用地存放施工设备,受到铁路部门处罚,停工处理,造成了工期延误。设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底但在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,管母线仍按照原设计图供货,经协调,管母线返厂加工处理。为保证合同工期,项目部组织人员连夜加班,进行管母钱安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。升压站安装完成后,进行了变压器交接试前,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。【问题】:1.项目部在设置生活营地时需要与那些部门沟通协调?2.在降低噪声和控制光污染方面项目部应采取那些措施?3.变压器交接试验还应补充哪些项目?4.造成本工程工期延误的原因有哪些?
发布时间:2022年05月18日 11:36 中迅网校 阅读量:991

【案例题2】某施工单位承包一新建风电项目的35KV升压站和35KV架空线路。根据线路设计,架空线路需跨越铁路,升压站内设置一台35KV的油浸式变压器。施工单位项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部门许可,占用铁路用地存放施工设备,受到铁路部门处罚,停工处理,造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底但在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,管母线仍按照原设计图供货,经协调,管母线返厂加工处理。为保证合同工期,项目部组织人员连夜加班,进行管母钱安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。

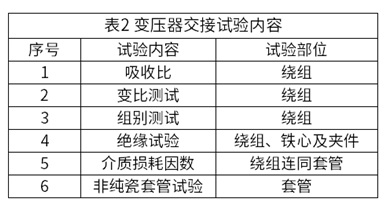

升压站安装完成后,进行了变压器交接试前,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。
机2.png【问题】:
1.项目部在设置生活营地时需要与那些部门沟通协调?
2.在降低噪声和控制光污染方面项目部应采取那些措施?
3.变压器交接试验还应补充哪些项目?
4.造成本工程工期延误的原因有哪些?

查看答案

分享到:

上一题:【案例题1】某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%;工程价款结算总额的3%作为质量保修金。500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改。工程竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用80万元,暂列金额无其它使用。【问题】:1.要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。2.风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?3.指出图1屋顶排烟风机安装的不合格项,应怎么纠正?4.计算本工程质量保修金的金额,本工程进度价款的结算方式可以有哪几种方式? 下一题:【案例题3】某安装公司中标一机电工程项目,承包内容有工艺设备及管道工程,暖通工程,电气工程和给排水工程。安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底;依据施工总进度计划,组织施工合理安排人员,材料,机械等,使工程按合同要求进行。在工艺设备运输及吊装前,施工员向施工班组进行了技术交底,交底内容包含施工时间,工艺设备安装位置,安装质量标准,质量通病及预防方法等。在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图所示,认为该位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合格后,进行金属铜板保护层施工时,施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。在工程竣工验收后,项目部进行了成本分析,数据收集如表3所示。【问题】:1.工艺设备施工交底中,还应增加哪些施工质量要求。2.图3中气体管道压力表与温度表取源部件位置是否正确?说明理由。蒸汽管道的压力表取压总安装方位有何要求?3.管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?4.列式计算本工程的计划成本及项目总成本降低率。
