【案例题3】某安装公司中标一机电工程项目,承包内容有工艺设备及管道工程,暖通工程,电气工程和给排水工程。安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底;依据施工总进度计划,组织施工合理安排人员,材料,机械等,使工程按合同要求进行。
在工艺设备运输及吊装前,施工员向施工班组进行了技术交底,交底内容包含施工时间,工艺设备安装位置,安装质量标准,质量通病及预防方法等。

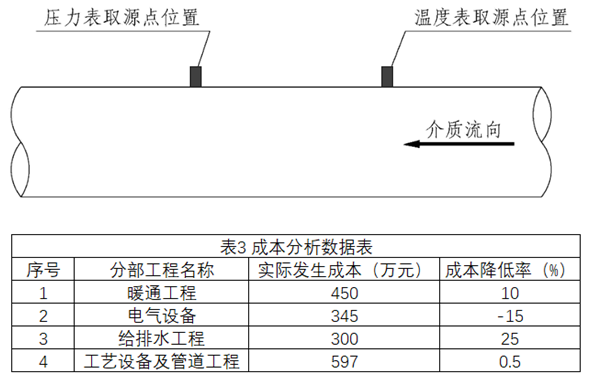

在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图所示,认为该位置不符合规范要求,要求项目部整改。
施工期间,露天水平管道绝热施工验收合格后,进行金属铜板保护层施工时,施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。
在工程竣工验收后,项目部进行了成本分析,数据收集如表3所示。
【问题】:
1.工艺设备施工交底中,还应增加哪些施工质量要求。
2.图3中气体管道压力表与温度表取源部件位置是否正确?说明理由。蒸汽管道的压力表取压总安装方位有何要求?
3.管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?
4.列式计算本工程的计划成本及项目总成本降低率。
