【案例3】背景资料:某建筑工程由A公司总承包,B公司分包其建筑中的变电所及照明工程安装。分包合同约定:电力变压器、配电柜、灯具、电缆电线等主材由A公司采购;辅材由B公司采购。B公司项目部进场后,按公司施工资源现状,编制了变电所及照明工程施工作业进度计划(表1),工期需150d,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程施工作业进度计划,减少施工工期。B公司项目部按A总承包公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间移到3月1日,照明工程和变电所工程同时开工,平行施工。在设备、材料到达施工现场后,B公司项目部进行了技术交底。工程使用的镀锌金属导管、金属柔性导管要与保护导体可靠连接;照明灯具类型有I类、Ⅱ类和Ⅲ类,部分灯具安装高度低于2.4m(表2),灯具外壳要可靠接地;开关、插座的接线要求。监理工程师在单相三孔插座施工质量检查中,发现插座的相线、中性线、保护接地线(PE)的接线存在质量问题(见下图),要求返工。B公司项目部按要求整改后通过验收。因作业进度计划优化合理,技术交底到位,变电所及照明工程按总承包要求完工。【问题】1.A公司项目部编制的变电所及照明工程施工作业进度计划为什么被A公司否定?优化后进度计划工期为多少天?
发布时间:2024年11月18日 14:36 中迅网校 阅读量:38

【案例3】背景资料:
某建筑工程由A公司总承包,B公司分包其建筑中的变电所及照明工程安装。分包合同约定:电力变压器、配电柜、灯具、电缆电线等主材由A公司采购;辅材由B公司采购。
B公司项目部进场后,按公司施工资源现状,编制了变电所及照明工程施工作业进度计划(表1),工期需150d,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程施工作业进度计划,减少施工工期。B公司项目部按A总承包公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间移到3月1日,照明工程和变电所工程同时开工,平行施工。
在设备、材料到达施工现场后,B公司项目部进行了技术交底。工程使用的镀锌金属导管、金属柔性导管要与保护导体可靠连接;照明灯具类型有I类、Ⅱ类和Ⅲ类,部分灯具安装高度低于2.4m(表2),灯具外壳要可靠接地;开关、插座的接线要求。

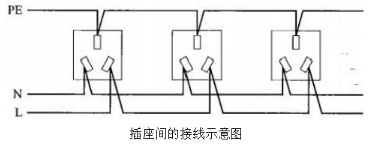

监理工程师在单相三孔插座施工质量检查中,发现插座的相线、中性线、保护接地线(PE)的接线存在质量问题(见下图),要求返工。B公司项目部按要求整改后通过验收。因作业进度计划优化合理,技术交底到位,变电所及照明工程按总承包要求完工。

【问题】
1.A公司项目部编制的变电所及照明工程施工作业进度计划为什么被A公司否定?优化后进度计划工期为多少天?

查看答案

分享到:

上一题:【案例2】背景资料:A安装公司承包某制药厂的机电工程施工,厂房土建及配套工程由B建筑公司承建,已完工。主机设备、电气设备和控制设备由建设单位采购,采购到施工现场需60d。其他设备、材料由A安装公司采购。A安装公司项目部进场后,依据该制药厂设备的合同、设计、安装工艺要求,编制了制药厂机电工程安装工作内容、逻辑关系及工作持续时间表。混凝土基础检查验收时,B建筑公司提供了设备基础强度合格证明文件,混凝土强度符合设计要求,但设备基础位置、标高、几何尺寸与设计图要求存在允许偏差,基础外观质量验收不合格,监理工程师要求B建筑公司返工,整改后混凝土基础验收合格,但使基础验收的工作时间用了50d。主机设备和控制设备在运输中,因受到台风影响,使该主机设备和控制设备到达施工现场比进度计划晚了10d。但建设单位仍要求工程按原计划工期完工,项目部增加施工人员,在关键工作上进行赶工,调整进度计划,使制药厂机电工程仍按合同工期完成。【问题】1.基础验收工作增加到50d会不会影响总工期?说明理由。2.主机设备及控制设备晚到10d是否影响总工期?说明理由。3.工程按合同工期完成,安装公司应在哪几个工作上进行赶工?总工期需多少天? 下一题:【案例4】背景资料:A公司承包某商务园区电气工程,工程内容10/0.4—LN9731型变电所、供电线路、室内电气。主要设备(三相变压器、开关柜)由建设单位采购,设备已运抵施工现场,其他设备材料由A公司采购。A公司编制的10/0.4—LN9731型变电所安装工作的网络图、各工作持续时间及可压缩时间如下。A公司将3000m电缆排管分包B公司,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进度,B公司完成电缆排管1000m。A公司对B公司警告,要求加快进度。A公司对B公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路按设计要求完成。变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。A公司认为交接试验合格,被监理工程师提出异议,要求重新冲击合闸试验。建设单位要求变电所单独验收,给商务园区供电,A公司的整理变电所工程验收资料,在试运行验收中,有一台变压器运行噪声较大,经有关部门检查分析及A公司提供施工文件证明,不属于安装质量问题,后经变压器厂家调整处理通过验收。【问题】1.计算变电所安装原计划工期,如果每项工作都按表压缩天数,变电所安装最多可以压缩到多少天?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
