案例4【背景资料】:某城市环境提升改造工程,新建污水管线采用D1200mm钢筋混凝土管,埋深8~9m,顶管敷设工作井采用钢筋混凝土圆形沉井,内径6.0m,地层为杂填土、黏质粉土、粉细砂和粉质黏土,地下水丰富,沉井结构如图5所示。为保证邻近建筑物安全,沉井周边设置水泥土搅拌桩加隔水帷幕,水泥土搅拌桩施工工艺流程为:场地平整→A→预先钻进至设计标高→边提升边搅拌边喷粉至预定停浆面→B→提升搅拌喷粉至预定停浆面。沉井内设置管井,采取排水下沉方法施工,开挖过程中基底出现局部大量渗水,经处理后继续下沉施工。项目部编制了顶管工程专项施工方案,方案中根据工程特点并结合公司现有的土压平衡顶管机、泥水平衡顶管机进行设备选型,沉井完成后,安装顶管机和相关顶进设施,经调试合格后开始顶管施工。【问题】1.写出水泥土搅拌桩施工工艺流程中A、B的内容。2.根据图5,列式计算地下水埋深。(单位:m,计算结果保留小数点后两位)3.试述沉井基底大量渗水未及时处理可能产生的风险。4.根据工程特点,项目部宜选用哪种类型的顶管机?5.指出沉井内应安装哪些主要顶进设施。
发布时间:2025年01月09日 10:42 中迅网校 阅读量:167

案例4【背景资料】:

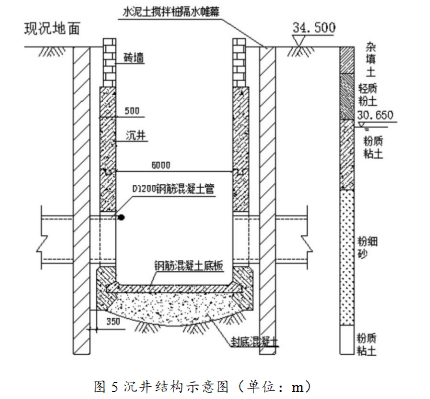

某城市环境提升改造工程,新建污水管线采用D1200mm钢筋混凝土管,埋深8~9m,顶管敷设工作井采用钢筋混凝土圆形沉井,内径6.0m,地层为杂填土、黏质粉土、粉细砂和粉质黏土,地下水丰富,沉井结构如图5所示。

为保证邻近建筑物安全,沉井周边设置水泥土搅拌桩加隔水帷幕,水泥土搅拌桩施工工艺流程为:场地平整→A→预先钻进至设计标高→边提升边搅拌边喷粉至预定停浆面→B→提升搅拌喷粉至预定停浆面。沉井内设置管井,采取排水下沉方法施工,开挖过程中基底出现局部大量渗水,经处理后继续下沉施工。
项目部编制了顶管工程专项施工方案,方案中根据工程特点并结合公司现有的土压平衡顶管机、泥水平衡顶管机进行设备选型,沉井完成后,安装顶管机和相关顶进设施,经调试合格后开始顶管施工。
【问题】
1.写出水泥土搅拌桩施工工艺流程中A、B的内容。
2.根据图5,列式计算地下水埋深。(单位:m,计算结果保留小数点后两位)
3.试述沉井基底大量渗水未及时处理可能产生的风险。
4.根据工程特点,项目部宜选用哪种类型的顶管机?
5.指出沉井内应安装哪些主要顶进设施。

查看答案

分享到:

相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
