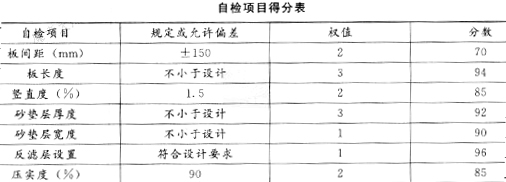

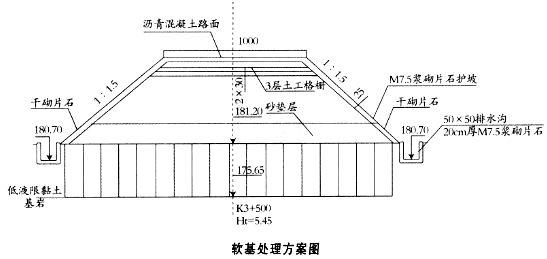

某二级公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+460~K3+550段位于水田路段,路堤填筑高度5~6m,填料为砂性土。该路段的软基处理方案如下图所示。说明:①图中除高程以m计外,其余均以cm为单位。②土木格栅铺设在路床范围之内。③塑料排水板采用SPB-1型,平面间距1.5m,呈梅花状布设,板底深至基岩面处,板顶伸入砂垫层50cm。工程开工前,在建设单位的主持下,由设计单位向施工单位交桩,设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失,施工单位接受了控制桩且及时进行了复测。施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。其中,塑料排水板采用插板机打设。软基处理完成后,施工单位对“软土地基”分项工程按《公路工程质量检验评定标准》进行了自检,对7个实测项目按百分制进行评分,自检结果如下表所示。问题:1.根据《公路工程质量检验评定标准》,写出软基处理方案示意图中涉及的“分部工程”名称。2.改正塑料排水板施工工艺流程中的排序错误(按“应先××,再××”描述),并写出工艺A的名称。3.写出软基处理方案示意图中低液限黏土中水排至路堤外的主要路径。4.设计单位还应向施工单位交哪种控制桩?针对D32控制桩的缺失,施工单位应如何处理?5.分别计算“软土地基”分项工程的得分值和评分值(保留至小数点后两位),确定该分项工程的质量等级。
