某纺织厂房工程,建筑面积12000m²,地上4层,板式基础。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-990201)签订了施工承包合同。合同约定工程工期按底板、结构、装饰装修三个阶段分别考核,每个阶段提前或延误一天对等奖罚5000元,总工期300天。工程施工过程中发生了下列事件:事件一:项目经理部将底板划分为二个流水施工段组织流水施工,并将钢筋、模板、混凝土浇筑施工分别组织专业班组作业,流水节拍和流水步距均为4天。事件二:底板施工过程中,该项目所在区域突然降温并伴随着大雪形成冻害(当地气象记录40年未出现过),给建设单位和施工单位均造成了损失。施工单位认为这些冻害损失是由于突然降温造成,为不可抗力,提出下列索赔:(1)清理积雪、恢复施工的费用8.2万元;(2)工人冻伤治疗费用9.7万元;(3)现场警卫室被积雪压塌损失费用0.7万元;(4)清理积雪、恢复底板施工需花费的时间5天。总监理工程师确认属实,并就应由建设单位承担的部分予以签字确认。在清理、恢复底板施工的过程中,由于施工单位自身安排工作失误,实际用了6天时间,超过总监理工程师确认天数一天。事件三:由于工艺特殊,地面平整度要求较高,设计做法采用自流平地面;事件四:合同中对A、B、C三个检验批不合格控制率分别作了A:4%;B:3%;C:3%的约定,实际检查结果如下:问题:1.事件一中:(1)画出底板工程施工进度横道图。(2)底板施工为何种流水施工组织类型?(3)计算底板施工工期。2.事件二中:(1)建设单位和施工单位分别应承担的损失费用为多少万元?(2)工期批准顺延了多少天?(3)底板施工总工期为多少天?说明理由。3.按顺序列出事件三中自流平地面的施工步骤。4.列式计算事件四中各检验批不合格率,并指出不合格项。
发布时间:2020年05月26日 09:34 中迅网校 阅读量:961

某纺织厂房工程,建筑面积12000m²,地上4层,板式基础。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-990201)签订了施工承包合同。合同约定工程工期按底板、结构、装饰装修三个阶段分别考核,每个阶段提前或延误一天对等奖罚5000元,总工期300天。工程施工过程中发生了下列事件:事件一:项目经理部将底板划分为二个流水施工段组织流水施工,并将钢筋、模板、混凝土浇筑施工分别组织专业班组作业,流水节拍和流水步距均为4天。事件二:底板施工过程中,该项目所在区域突然降温并伴随着大雪形成冻害(当地气象记录40年未出现过),给建设单位和施工单位均造成了损失。施工单位认为这些冻害损失是由于突然降温造成,为不可抗力,提出下列索赔:(1)清理积雪、恢复施工的费用8.2万元;(2)工人冻伤治疗费用9.7万元;(3)现场警卫室被积雪压塌损失费用0.7万元;(4)清理积雪、恢复底板施工需花费的时间5天。总监理工程师确认属实,并就应由建设单位承担的部分予以签字确认。在清理、恢复底板施工的过程中,由于施工单位自身安排工作失误,实际用了6天时间,超过总监理工程师确认天数一天。事件三:由于工艺特殊,地面平整度要求较高,设计做法采用自流平地面;事件四:合同中对A、B、C三个检验批不合格控制率分别作了A:4%;B:3%;C:3%的约定,实际检查结果如下:

问题:

1.事件一中:(1)画出底板工程施工进度横道图。(2)底板施工为何种流水施工组织类型?(3)计算底板施工工期。

2.事件二中:(1)建设单位和施工单位分别应承担的损失费用为多少万元?(2)工期批准顺延了多少天?(3)底板施工总工期为多少天?说明理由。

3.按顺序列出事件三中自流平地面的施工步骤。

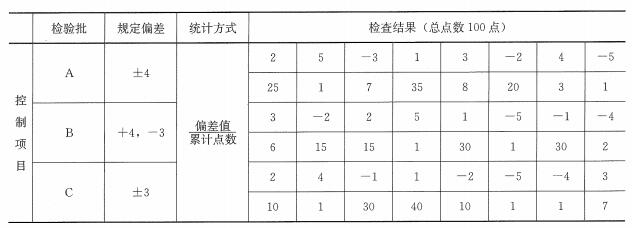

4.列式计算事件四中各检验批不合格率,并指出不合格项。

查看答案

分享到:

上一题:关于民用建筑工程室内环境质量验收的说法,正确的有()。 下一题:某框剪结构办公楼,建筑面积16790m²,地下一层,地上十层,预制桩筏板基础。剪力墙混凝土设计强度为C40,地下防水设计采用卷材防水和混凝土自防水相结合的方案,地下室无后浇带,地下室隔墙采用砖砌体,基坑边坡按1:1放坡。桩基础和卷材防水由总承包单位分别分包给A、B两家专业分包单位施工,主体结构由总承包单位自行施工,施工现场设有专职安全员一名。施工过程中,发生了如下事件:事件一:总监理工程师发现施工许可证未及时办理,下达停工通知,并报告建设行政主管部门。经行政主管部门查证情况属实,同时发现该工程不符合开工条件。经处理并办理施工许可证后工程继续施工。事件二:地下室剪力墙部分标养试块经试压其强度等级为C35。后经对结构构件实体检测,并按现行标准规定进行混凝土强度推定评定为合格。事件三:地基与基础分部工程完工并具备验收条件后,组织了该分部工程验收。问题:1.该项目设置专职安全员一名,是否符合要求?如果不符,按规定应至少设置几名?2.根据相关法律法规,事件一中建设行政主管部门有哪些处理措施?3.事件二中对结构构件实体检测的方法都有哪些?4.地基与基础分部工程验收应由什么人组织,哪些单位参加?该工程地基与基础分部工程验收包括哪几个分项工程?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
