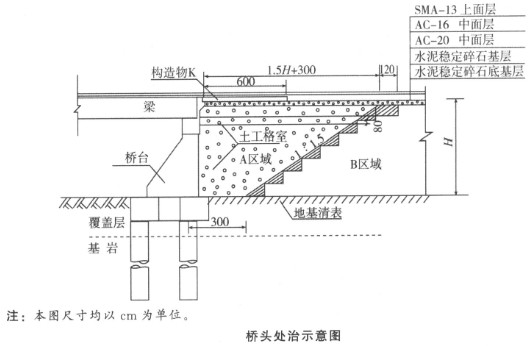

某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基、桥梁及路面工程等。为减少桥头不均匀沉降,设置桥头跳车,桥台与路堤交接处按下图施工,主要施工内容包括地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如下图所示,B区域为已经填筑完成的路堤填筑区域。该项目实施过程中发生了如下事件:事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下:(1)应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理。(2)分层摊铺时,应先将下承层顸面拉毛或采用凸块压路机碾压,再摊铺上层混合料。(3)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。(4)气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5~1.5个百分点。事件二:施工单位对K5+500~K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。事件三:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C报告。监理单位审查同意后,及时按规定提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后及时按规定组织了交工验收。问题:1.写出桥头处治示意图中构造物K的名称。2.桥头处治示意图中A区域应采用哪些特性的填料回填?3.对事件一中的4条技术要点逐条判断对错,并改正错误之处。4.写出两条可对事件二中裂缝修复的技术措施。5.写出事件三中C报告、D资料的名称。
发布时间:2020年05月24日 18:07 中迅网校 阅读量:661

某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基、桥梁及路面工程等。为减少桥头不均匀沉降,设置桥头跳车,桥台与路堤交接处按下图施工,主要施工内容包括地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如下图所示,B区域为已经填筑完成的路堤填筑区域。该项目实施过程中发生了如下事件:事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下:(1)应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理。(2)分层摊铺时,应先将下承层顸面拉毛或采用凸块压路机碾压,再摊铺上层混合料。(3)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。(4)气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5~1.5个百分点。事件二:施工单位对K5+500~K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。事件三:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C报告。监理单位审查同意后,及时按规定提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后及时按规定组织了交工验收。问题:1.写出桥头处治示意图中构造物K的名称。2.桥头处治示意图中A区域应采用哪些特性的填料回填?3.对事件一中的4条技术要点逐条判断对错,并改正错误之处。4.写出两条可对事件二中裂缝修复的技术措施。5.写出事件三中C报告、D资料的名称。

查看答案

分享到:

上一题:某二级公路工程施工合同段,包含两段路基(K6+000~K6+460、K6+920~K8+325)和一座隧道(K6+460~K6+980),两段路基中既有挖方也有填方。隧道上硬土厚约20m,围岩级别为Ⅳ、V级,其中Ⅳ级围岩主要由较坚硬岩组成,V级围岩主要由第四系稍湿碎石土组成,该隧道为大断面隧道。施工单位采用挖掘机开挖路基挖方段土方,开挖时采用横挖法自上而下分台阶进行,直接挖至设计边坡线,并避免超欠挖。开挖时每层台阶高度控制在3~4m以内,并在台阶面设置2%纵横坡以避免雨季积水。根据施工组织设计要求,部分路基填筑利用隧道洞渣作为路基填料,一般路段采用分成填筑方法施工,土石方分层填筑施工工艺流程如下图所示。隧道进口端路堤,土石料填筑(其中粒径大于40mm的石料超过80%)采用水平分层填筑方法施工,每层控制在400mm,路堤与路床的填料粒径控制不超过层厚,不均匀系数控制在15~20之间。隧道出口端路堤,由于地势低洼,土石料填筑(其中粒径大于40mm的石料占55%)采用倾填方法施工。隧道施工采用新奥法,根据施工进度计划,并结合地址情况及运输条件,施工单位对该合同段的隧道配置了挖掘机、自卸式汽车、风动凿岩机、装载机、凿岩台车、模板衬砌台车、钻孔机、混凝土喷射机、注浆机等施工机械。问题:1.指出路基土方开挖的错误做法,并说明理由。2.写出土石方分层填筑施工工艺流程图中A和B的名称。3.指出隧道进口端与出口端路堤填筑中的错误做法,并改正。4.路基填筑前,“摊铺厚度”指标应通过什么方法确定?工艺流程图中,“洒水或晾晒”的目的是什么?5.在施工单位对该合同段配置的隧道施工机械中,指出可用于锚杆施工的机械。 下一题:某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度如下图所示。该项目实施过程中发生了如下事件:事件一:桥梁为T形钢构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。事件二:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③号桥台施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B作业队从进口掘进,且最后30m决定由B作业队单独完成。事件三:洞口工程施工包括以下工序:①截水沟施工;②边、仰坡开挖;③套拱及长管棚施工;④边、仰坡防护。事件四:A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改为全断面法。问题:1.事件一中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施?说明理由。2.事件一中,边跨4m现浇梁段应采用何种方法施工?说明本桥合拢顺序。3.事件二中,为保证隧道掘进工期,③号桥台施工最迟应在A作业队掘进开工后多少个月完成?(列式计算,计算结果小数点后保留一位)4.写出事件三中洞口工程施工的正确顺序。(用编号表示即可)5.事件四中,改变后的开挖方法是否合理?说明理由。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
