某新建排涝泵站设计流量为(16m3/s),共安装4台机组,单机配套功率400kw。泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和空堤涵洞排入红河,涵洞出口设防洪闸挡洪。红河流域汛期为每年的6-9月份,堤防级别为1级。本工程施工期为19个月,2011年11月-2013年5月。施工中发生如下事件:事件1:第一个非汛期施工的主要工程内容有:①堤身土方开挖、回填,②泵室地基处理,③泵室混凝土浇筑,④涵身地基处理,⑤涵身混凝土浇筑,⑥泵房上部施工,⑦防洪闸施工,⑧进水闸施工。事件2:穿堤涵洞第五节涵身施工过程中,止水片(带)施工工序质量验收评定如表4所示:事件3:2013年3月6日,该泵站建筑工程通过了合同完工验收。项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续。事件4:档案验收前,施工单位负责编制竣工图,其中总平面布置图(图A),图面变更了45%:涵洞出口段挡土墙(图B)由原重力式变更为扶臂式;堤防混凝土预制块护坡(图C)碎石垫层厚度由设计的10cm变更为15cm。事件5:2013年4月,泵站全部工程完成。2013年5月底,该工程竣工验收委员会对该泵站工程进行竣工验收。问题:1.从安全度讯角度考虑,指出事件1中第一个非汛期最重要的四项工程。2.根据《水利水电工程单元工程施工质量验收评定标准——混凝土工程》(SL632-2012),指出表4中ABCDE所嗲表的名称或数据。3.根据《水利水电工程验收规程》(SL223-2008),指出并改正事件3中项目法人的计划完成内容的不妥之处。4.根据《水利水电建设项目档案管理规定》(水办【2005】480号),分别指出事件4中图A,图B,图C三种情况下的竣工图编制要求。5.根据《水利水电工程验收规程》(SL223-2008),指出事件5中的不妥之处,并简要说明理由。
发布时间:2020年05月24日 18:09 中迅网校 阅读量:1439

某新建排涝泵站设计流量为(16m3/s),共安装4台机组,单机配套功率400kw。泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和空堤涵洞排入红河,涵洞出口设防洪闸挡洪。红河流域汛期为每年的6-9月份,堤防级别为1级。本工程施工期为19个月,2011年11月-2013年5月。施工中发生如下事件:
事件1:第一个非汛期施工的主要工程内容有:①堤身土方开挖、回填,②泵室地基处理,③泵室混凝土浇筑,④涵身地基处理,⑤涵身混凝土浇筑,⑥泵房上部施工,⑦防洪闸施工,⑧进水闸施工。

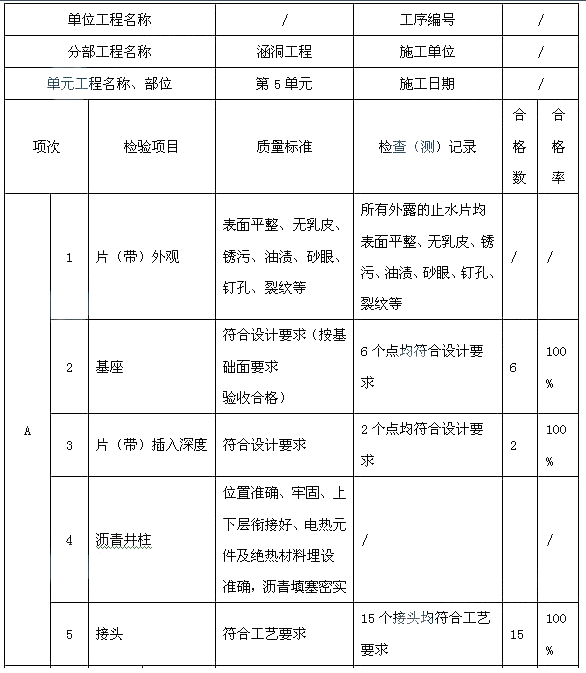

事件2:穿堤涵洞第五节涵身施工过程中,止水片(带)施工工序质量验收评定如表4所示:事件3:2013年3月6日,该泵站建筑工程通过了合同完工验收。项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续。
事件4:档案验收前,施工单位负责编制竣工图,其中总平面布置图(图A),图面变更了45%:涵洞出口段挡土墙(图B)由原重力式变更为扶臂式;堤防混凝土预制块护坡(图C)碎石垫层厚度由设计的10cm变更为15cm。
事件5:2013年4月,泵站全部工程完成。2013年5月底,该工程竣工验收委员会对该泵站工程进行竣工验收。
问题:
1.从安全度讯角度考虑,指出事件1中第一个非汛期最重要的四项工程。

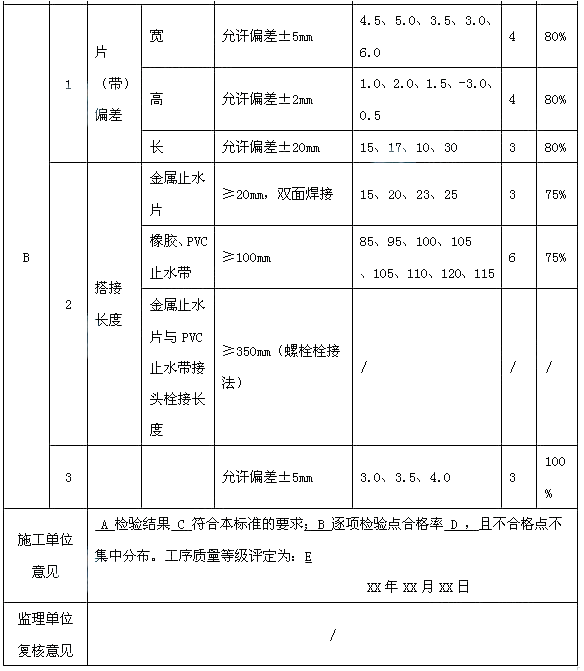

2.根据《水利水电工程单元工程施工质量验收评定标准——混凝土工程》(SL632-2012),指出表4中ABCDE所嗲表的名称或数据。
3.根据《水利水电工程验收规程》(SL223-2008),指出并改正事件3中项目法人的计划完成内容的不妥之处。
4.根据《水利水电建设项目档案管理规定》(水办【2005】480号),分别指出事件4中图A,图B,图C三种情况下的竣工图编制要求。
5.根据《水利水电工程验收规程》(SL223-2008),指出事件5中的不妥之处,并简要说明理由。

查看答案

分享到:

上一题:根据《水利水电工程等级划分及洪水标准》(SL252-2000),确定临时水工建筑物级别的依据包括()等。 下一题:某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口坚井、改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:(1)为保证安全度讯,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止,工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计);2011年12月1日工程如期开工,施工中发生如下事件:事件1:因设计变更,导致“改建溢洪道出口翼墙”于2013年3月15日才开始,并因工程量增加,该工作持续时间将延长10天,项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。事件2:承包人通知监理单位对防浪墙地基进行了检查。监理人员未按约定的时间内到达现场。由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。事件3:截至2012年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元。问题:1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。2.根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。3.根据事件2指出承包人做法的不妥之处,并说明原因。4.根据事件2,指出增加检查费用由谁承担,并说明原因。5.根据事件3,计算6月份承包人实际获得的工程进度款。(保留一位小数)
