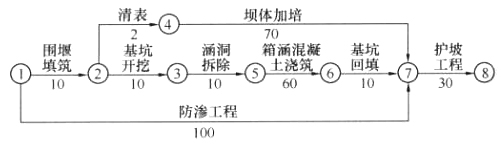

承包商与业主签订了某小型水库加固工程施工承包合同,合同总价1200万元。合同约定,开工前业主向承包商支付10%的工程预付款;工程进度款按月支付,同时按工程进度款5%的比例预留保留金;当工程进度款累计超过合同总价的40%时,从超过部分的工程进度款中按40%的比例扣回预付款,扣完为止。承包商提交并经监理工程师批准的施工进度计划如下图(单位:天)。施工过程中发生如下事件:事件1:因料场征地纠纷,坝体加培推迟了20天开始。事件2:因设备故障,防渗工程施工推迟5天完成。事件3:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4天,返工费用2万元。事件4:至2月底,承包商累计完成工程进度款为450万元;承包商提交的3月份工程进度款支付申请报告中,包括返工费用2万元和经监理机构确认的合同工程价款320万元。问题:1.指出网络计划的关键线路(用节点表示)和计划工期。2.分别指出事件1、事件2、事件3对工期的影响;指出上述事件对工期的综合影响和承包商可索赔的工期。3.计算3月份实际支付工程款。4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有哪些?
分享到:
