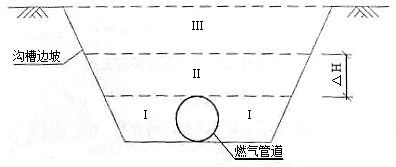

某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见表:项目部按表2-1绘制网络计划图如图2-1所示:网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为Ⅰ、Ⅱ、Ⅲ区,如图2-2所示:回填土中有粗砂、碎石土、灰土可供选择。问题:1.根据表2-1补充完善图2-1所示的网络计划图(把图2-1绘制到答题卡上作答,在试卷上作答无效)。2.图2-2中△H的最小尺寸应为多少?(单位以mm表示)3.在供选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区的回填?警示带应敷设在哪个区?4.Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式?5.图2-2中的Ⅰ、Ⅱ区回填土密实度最少应为多少?
发布时间:2020年05月24日 18:19 中迅网校 阅读量:1146

某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见表:项目部按表2-1绘制网络计划图如图2-1所示:网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为Ⅰ、Ⅱ、Ⅲ区,如图2-2所示:回填土中有粗砂、碎石土、灰土可供选择。
问题:
1.根据表2-1补充完善图2-1所示的网络计划图(把图2-1绘制到答题卡上作答,在试卷上作答无效)。
2.图2-2中△H的最小尺寸应为多少?(单位以mm表示)
3.在供选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区的回填?警示带应敷设在哪个区?
4.Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式?
5.图2-2中的Ⅰ、Ⅱ区回填土密实度最少应为多少?

查看答案

分享到:

上一题:某公司城建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤泥。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边远碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表1-1所示。问题:1.出确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?2.分别指出事件一种压实作业的错误之处并写出正确做法。3.事件二中,施工单位的索赔是否成立?说明理由。4.分别计算事件三借土回填和抛石挤淤的费用。 下一题:A公司承建一项DN400mm应急热力管线工程,采用钢筋混凝土高支架方式架设,利用波纹管补偿器进行热位移补偿。在进行图纸会审时,A公司技术负责人提出:以前施工过钢筋混凝土中支架架设DN400mm管道的类似工程,其支架配筋与本工程基本相同,故本工程支架的配筋可能偏少,请设计予以考虑。设计人员现场答复:将对支架进行复核,在未回复之前,要求施工单位按图施工。A公司编制了施工组织设计,履行了报批手续后组织钢筋混凝土支架施工班组和管道安装班组进场施工。设计对支架图纸复核后,发现配筋确有问题,此时部分支架已施工完成,经与建设单位协商,决定对支架进行加固处理。设计人员口头告知A公司加固处理方法,要求A公司按此方法加固即可。钢筋混凝土支架施工完成后,支架施工班组通知安装班组进行安装。安装班组在进行对口焊接时,发现部分管道与补偿器不同轴,且对口错边量较大。经对支架进行复测,发现存在质量缺陷(与支架加固无关),经处理合格。问题:1.列举图纸会审的组织单位和参加单位,指出会审后形成文件的名称。2.针对支架加固处理,给出正确的变更程序。3.指出补偿器与管道不同轴及错边的危害。4.安装班组应对支架的哪些项目进行复测?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
