某公司城建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤泥。工程采用工程量清单计价,合同约定分部分项工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。
工程施工中发生如下事件:
事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边远碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。
事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。

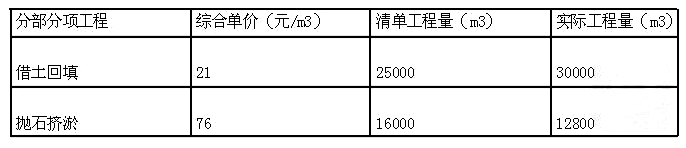

事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表1-1所示。问题:
1.出确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?
2.分别指出事件一种压实作业的错误之处并写出正确做法。
3.事件二中,施工单位的索赔是否成立?说明理由。
4.分别计算事件三借土回填和抛石挤淤的费用。
分享到:
