某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。

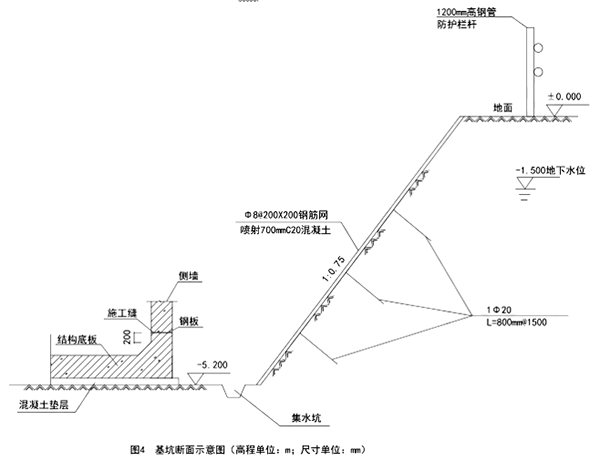

基坑开挖尺寸为70.8m(长)×65m(宽)×5.2(深),基坑断面如图4所示,图中可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲击钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。
因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土护面,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。
基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现,钢筋加工区部分钢筋锈蚀。不同规格钢筋混放。加工完成的钢筋未经检验即投入使用,要求项目部整改。
结构底板混凝土分6仓施工,每仓在底板腋角上200mm高处设施工缝,并设置了一道钢板。
【问题】
1.补充井点降水工艺流程中A、B工作内容,并说明降水期间应注意的事项。
2.请指出基坑挂网护坡工艺流程中,C、D的内容。
3.坑底验收应由哪些单位参加?
4.项目部现场钢筋存放应满足哪些要求?
5.请说明施工缝处设置钢板的作用和安装技术要求。
分享到:
