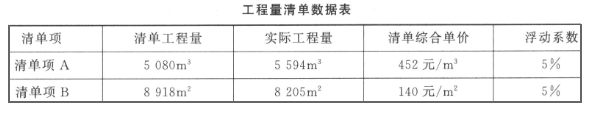

某施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)》(GF-2013-020i)签订了施工总承包合同,合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令,在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提交变更设计增加款项只能在竣工结算前最后一期的进度款中支付。该工程完工后,建设单位指令施工各单位组织相关人员进行竣工预验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。建设行政主管部门提出验收组织安排有误,责令建设单位予以更正。在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或剩余部分综合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量、单价等数据详见下表。竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。问题:1.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?分别写出正确的做法。2.针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织?3.分别计算清单项A、清单项B的结算总价(单位:元)。4.分别指出总承包单位、专业分包单位、监理单位的工程资料正确的移交顺序。
发布时间:2020年05月24日 18:06 中迅网校 阅读量:843

某施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)》(GF-2013-020i)签订了施工总承包合同,合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令,在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提交变更设计增加款项只能在竣工结算前最后一期的进度款中支付。该工程完工后,建设单位指令施工各单位组织相关人员进行竣工预验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。建设行政主管部门提出验收组织安排有误,责令建设单位予以更正。在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或剩余部分综合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量、单价等数据详见下表。竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。问题:1.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?分别写出正确的做法。2.针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织?3.分别计算清单项A、清单项B的结算总价(单位:元)。4.分别指出总承包单位、专业分包单位、监理单位的工程资料正确的移交顺序。

查看答案

分享到:

上一题:某现浇钢筋混凝土框架一剪力墙结构办公楼工程,地下1层,地上16层,建筑面积18600m2,基坑开挖深度5.5m。该工程由某施工单位总承包,其中基坑支护工程由专业分包单位承担施工。在基坑支护工程施工前,分包单位编制了基坑支护安全专项施工方案,经分包单位技术负责人审批后组织专家论证,监理机构认为专项施工方案及专家论证均不符合规定,不同意进行论证。在二层的墙体模板拆除后,监理工程师巡视发现局部存在较严重蜂窝孔洞质量缺陷,指令按照《混凝土结构工程施工规范》(GB50666-2011)的规定进行修整。主体结构施工至十层时,项目部在例行安全检查中发现五层楼板有2处(一处为短边尺寸200mm的孔口,一处为尺寸1600mm×2600mm的洞口)安全防护措施不符合规定,责令现场立即整改。结构封顶后,在总监理工程师组织参建方进行主体结构分部工程验收前,监理工程师审核发现施工单位提交的报验资料所涉及的分项不全,指令补充后重新报审。问题:1.按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,指出本工程的基坑支护安全专项施工方案审批及专家论证组织中的错误之处,并分别写出正确做法。2.较严重蜂窝孔洞质量缺陷的修整过程应包括哪些主要工序?3.针对五层楼板检查所发现的孔口、洞口防护问题,分别写出正确的安全防护措施。4.本工程主体结构分部工程验收资料应包括哪些分项工程? 下一题:某住宅楼位于实行建筑高度控制区内,其室外地面标高为-0.3m,屋面面层标高为24.0m,女儿墙顶标高为25.2m,出屋面楼梯间屋顶最高点标高为26.7m,则该工程的建筑高度为()m。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
