某广场地下车库工程,建设面积18000m²。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF99-0201签订了施工承包合同,合同工期140天。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元;(2)施工机械设备重新购置和修理费用29万元;(3)人员伤亡善后费用62万元;(4)工期顺延6天。问题:1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天。2.事件一中,列式计算流水施工的计划工期是多少天,能否满足合同工期要求。3.事件二中,指出专项施工方案实施中有哪些不妥之处,说明理由。4.事件三中,分别指出施工单位的索赔要求是否成立,说明理由。
发布时间:2020年05月26日 09:47 中迅网校 阅读量:1505

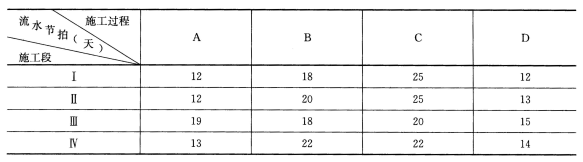

某广场地下车库工程,建设面积18000m²。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF99-0201签订了施工承包合同,合同工期140天。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元;(2)施工机械设备重新购置和修理费用29万元;(3)人员伤亡善后费用62万元;(4)工期顺延6天。


问题:

1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天。

2.事件一中,列式计算流水施工的计划工期是多少天,能否满足合同工期要求。

3.事件二中,指出专项施工方案实施中有哪些不妥之处,说明理由。

4.事件三中,分别指出施工单位的索赔要求是否成立,说明理由。

查看答案

分享到:

上一题:根据《建筑内部装修防火施工及验收规范》GB50354,进入施工现场的装修材料必须进行检查的项目有()。 下一题:某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约有1.0m²的空鼓区域,责令限期整改。事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。问题:1.事件一中,对于建设单位供应的该批次钢筋,建设单位和施工单位各应承担哪些责任?2.事件二中,施工组织设计修改后,应按什么程序报审?3.事件二中,本工程劳动力计划安排是否合理?写出合理安排。4.写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。5.事件四中,施工单位对竣工日期提出异议是否合理?说明理由。写出本工程合理的竣工日期。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
