A公司在山区峡谷中建设洞内油库,工程内容包括:罐室及6台金属油罐、输油管道、铁路装卸油站等建筑与安装工程。A公司与B公司签订了施工总承包合同,B公司拟与C公司签订输油管道安装工程施工专业分包合同。A公司不同意B公司分包给C公司,认为C公司具有的GB、GCI压力管道安装许可项目不能满足要求。油罐布置在一条主巷道两侧的罐室中,罐室尺寸如图3所示,由支巷道进入罐室,支巷道剖面尺寸为3.6m×3.9m(宽×高),安装操作空间相当狭小,另支巷道毛地面不平坦,运输和吊装困难,且罐室内无通风坚井,必须通过支巷道通风换气。B公司成立了以项目经理任组长的安全领导小组,设置了安全生产监督管理部门,配齐了专职安全员,制定了各级安全责任制,明确了HSE经理对本项目安全生产负全面责任,项目总工程师对本项目部分安全生产工作和安全生产技术工作负责。项目部对现场职业健康安全危险源辨识后,确认存在的危险源有:爆炸、坍塌、受限空间作业、吸入烟雾(尘粒)等。B公司按施工组织设计配置的计量器具有:钢直尺、10m钢卷尺、直角尺等,并自制了样板和样杆,满足了油罐本体及金属结构的制作安装质量控制要求。【问题】1.A公司不同意B公司与C公司拟签施工专业分包合同是否妥当?说明理由。2.B公司项目部制订安全生产责任制是否符合规定?写出项目经理和项目总工程师对本项目的安全管理职责。3.本项目金属油罐的制作安装还存在哪些危险源?4.自制的样板属于哪类计量器具?使用前应经过哪些工序确认?
发布时间:2020年05月24日 18:20 中迅网校 阅读量:921

A公司在山区峡谷中建设洞内油库,工程内容包括:罐室及6台金属油罐、输油管道、铁路装卸油站等建筑与安装工程。A公司与B公司签订了施工总承包合同,B公司拟与C公司签订输油管道安装工程施工专业分包合同。A公司不同意B公司分包给C公司,认为C公司具有的GB、GCI压力管道安装许可项目不能满足要求。

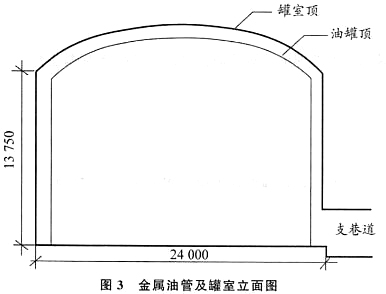

油罐布置在一条主巷道两侧的罐室中,罐室尺寸如图3所示,由支巷道进入罐室,支巷道剖面尺寸为3.6m×3.9m(宽×高),安装操作空间相当狭小,另支巷道毛地面不平坦,运输和吊装困难,且罐室内无通风坚井,必须通过支巷道通风换气。
B公司成立了以项目经理任组长的安全领导小组,设置了安全生产监督管理部门,配齐了专职安全员,制定了各级安全责任制,明确了HSE经理对本项目安全生产负全面责任,项目总工程师对本项目部分安全生产工作和安全生产技术工作负责。
项目部对现场职业健康安全危险源辨识后,确认存在的危险源有:爆炸、坍塌、受限空间作业、吸入烟雾(尘粒)等。
B公司按施工组织设计配置的计量器具有:钢直尺、10m钢卷尺、直角尺等,并自制了样板和样杆,满足了油罐本体及金属结构的制作安装质量控制要求。
【问题】
1.A公司不同意B公司与C公司拟签施工专业分包合同是否妥当?说明理由。
2.B公司项目部制订安全生产责任制是否符合规定?写出项目经理和项目总工程师对本项目的安全管理职责。
3.本项目金属油罐的制作安装还存在哪些危险源?
4.自制的样板属于哪类计量器具?使用前应经过哪些工序确认?

查看答案

分享到:

上一题:某安装公司签订了20MWp并网光伏发电项目的施工总承包合同,主要工作内容:光伏场区发电设备及线路(包括光伏阵列设备、逆变及配电设备、箱式变压器、35kV电缆集电线路等)安装工程,35kV架空线路安装工程,开关站安装工程(包括一次设备、母线和二次设备)等。安装公司项目部进场后,认真开展项目开工前的各项准备工作,项目经理组织编制了机电安装工程施工组织总设计,技术人员编制了主要施工方案,方案中的绿色施工管理的重点是草原土壤保护。施工前,施工方案编制人员向作业人员进行了安全技术交底,光伏场区集电线路设计为35kV直埋电缆,根据施工方案要求,采用机械开挖电缆沟,由于沟底有少量碎石,施工人员在沟底铺设一层细沙,完成直埋电缆工程的相关工作。在施工过程中,公司总部多次对项目部进行综合检查,发现下列事件,存在施工质量问题,并监督项目部进行了整改。事件一:现场作业人员使用的经纬仪检定合格证超过有效期,电气试验人员使用的兆欧表检定合格证丢失,项目部计量管理员对施工使用的计量器具没有进行跟踪管理。事件二:室内配电装置的母线采用螺栓连接,作业人员在母线连接处涂了凡士林,母线平置连接时的螺栓由上向下穿,螺栓连接的母线两外侧只有平垫圈,并用普通扳手紧固。【问题】1.本工程在绿色施工管理中,对草原土壤保护的要求有哪些?2.沟底铺设一层细沙后,直埋电缆工程的相关工作还有哪些?3.事件一中,项目部计量管理员的管理是否合格?简述项目部计量管理员的工作内容。4.在事件二中,项目部是如何整改的。 下一题:某超高层项目,建筑面积18万m2,高度260m,考虑到超高层施工垂直降效严重的问题,建设单位(国企)将核心筒中四个主要管井内立管的安装,由常规施工方法改为模块化的装配式建造方法,具有一定的技术复杂性。建设单位还要求FI~F7层的商业部分提前投入运营,需要提前组织消防验收。经建设单位同意,施工总承包单位将核心筒管井工程公开招标。管井内的管道主要包括空调冷冻水、冷却水、热水、消火栓及自动喷淋系统。该机电工程招标控制价为2000万元,招标文件中明确要求投标人提交60万元投标保证金。某分包单位中标该工程,并与总承包单位签订了专业分包合同。施工过程中,鉴于模块化管井立管的吊装属于超过一定规模的危险性较大的专项工程,分包单位编制安全专项施工方案,通过专家论证后,分包单位组织了实施。该工程管井内的空调水立管上设置补偿器,分包单位按设计要求的结构形式及位置安装支架。在管道系统投入使用前,及时调整了补偿器。FI~F7层商业工程竣工后,建设单位申请消防验收,递交的技术资料如下:(1)消防验收申请表。(2)工程竣工验收报告、隐蔽工程施工和验收资料。(3)消防产品市场准入证明文件。(4)具有防火性能要求的建筑构件、装修材料证明文件和出厂合格证。(5)工程监理单位、消防技术服务机构的合法身份和资质等级证明文件。(6)建设单位的工商营业执照合法身份证明文件。经消防部门审查资料不全,被要求补充。【问题】1.该机电工程可否采用邀请招标?说明理由。投标保证金金额是否符合规定?说明理由。2.该工程的安全专项施工方案专家论证会应由哪个单位组织召开?论证前需有哪几个单位人员审核?参加论证会的专家中,符合专业要求的人数应不少于多少名?3.补偿器两侧的空调水立管上应安装何种形式的支架?补偿器应如何调整?使其处于何种状态?4.建设单位提出的F1~F7层商业局部消防验收的申请是否可以?建设单位还应补充哪些消防验收资料?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
