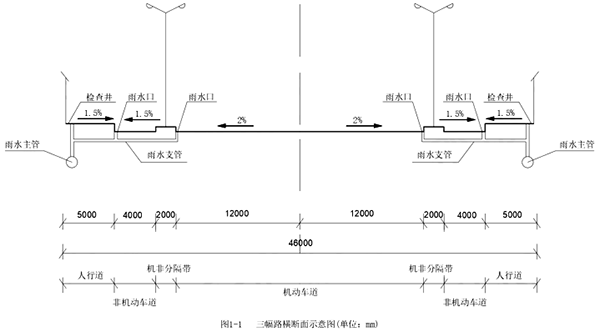

某单位承建一钢厂主干道钢筋混凝土道路工程,道路全长1.2km,红线各幅分配如图1-1所示。雨水主管敷设于人行道下,管道平面布置如图1-2路段地层富水,地下水位较高,设计单位在道路结构层中增设了200mm厚级配碎石层。项目部进场后按文明施工要求对施工现场进行了封闭管理,并在现场进出口设置了现场“五牌一图”。
道路施工过程中发生如下事件:
事件一:路基验收完成已是深秋,为在冬期到来前完成水泥稳定碎石基层,项目部经过科学组织,优化方案,集中力量,按期完成基层分项工程的施工作业时做好了基层的防冻覆盖工作。

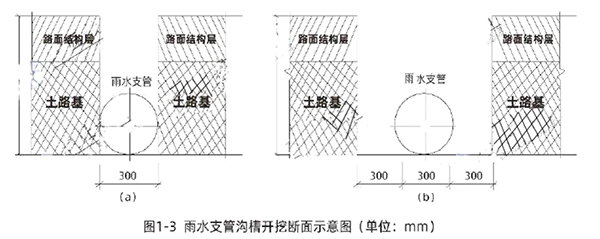

事件二:基层验收合格后,项目部采用开槽法进行DN300mm的雨水支管施工,雨水支管沟槽开挖断面如图1-3所示。槽底浇筑混凝土基础后敷设雨水支管,现场浇筑C25混凝土对支管进行全包封处理。
事件三:雨水支管施工完成后,进入了面层施工阶段,在钢筋进场时,试验员当班检查了钢筋的品种、规格,均符合设计和国家现行标准规定,经复试(现场取样)合格,却忽略了供应商没能提供的相关资料,便将钢筋投入现场施工使用。
【问题】
1.设计单位增设的200mm厚级配碎石层应设置在道路结构中的哪个层次?说明其作用。
2.“五牌一图”具体指哪些牌和图?
3.请写出事件一中进入冬期施工的气温条件是什么?并写出基层分项工程应在冬期施工到来之前多少天完成。
4.请在图1-3雨水支管沟槽开挖断面示意图中选出正确的雨水支管开挖断面形式开挖(断面形式用(a)断面或(b)断面作答)
5.事件三中钢筋进场时还需要检查哪些资料?
分享到:
