案例2【背景资料】:某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订施工合同,经总监理工程师审核确认的施工总进度计划如下图所示,各项工作均按最早开始时间安排且匀速施工。某土石方工程量共计20000m³(其中石方工程量8500m³,其余为土方),土方综合单价80元/m³,石方综合单价150元/m³;其中计日工综合单价:人工100元/工日,机械1500元/台班;规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;施工过程中,发生了人员窝工和机械闲置均按60%考虑。事件一:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m³,总土石方工程量未变(其余为土方工程量);C工作延长8天。事件二:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。事件三:G工作原计划工程量为1400m³,综合单价为300元/m³,增加为1600m³,赶工费用60元/m³。根据以上场景,回答下列问题:1.指出施工进度计划中的关键线路,并写成C工作的总时差和自由时差。2.针对事件一,分别计算石方和土方的工程价款,并判断对工期的影响。3.针对事件二,计算工期和费用索赔,并说明理由。4.事件二调整施工进度计划后,G、K工作的最早开始时间和总时差,新的总工期时多少?5.结合事件三,G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量;若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?
发布时间:2025年02月25日 14:27 中迅网校 阅读量:101

案例2【背景资料】:

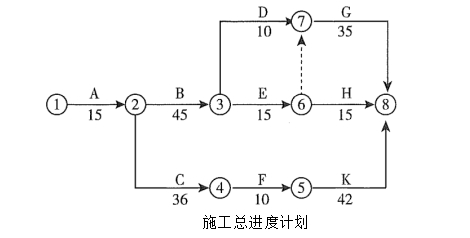

某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订施工合同,经总监理工程师审核确认的施工总进度计划如下图所示,各项工作均按最早开始时间安排且匀速施工。

某土石方工程量共计20000m³(其中石方工程量8500m³,其余为土方),土方综合单价80元/m³,石方综合单价150元/m³;其中计日工综合单价:人工100元/工日,机械1500元/台班;规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;施工过程中,发生了人员窝工和机械闲置均按60%考虑。
事件一:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m³,总土石方工程量未变(其余为土方工程量);C工作延长8天。
事件二:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。
事件三:G工作原计划工程量为1400m³,综合单价为300元/m³,增加为1600m³,赶工费用60元/m³。
根据以上场景,回答下列问题:
1.指出施工进度计划中的关键线路,并写成C工作的总时差和自由时差。
2.针对事件一,分别计算石方和土方的工程价款,并判断对工期的影响。
3.针对事件二,计算工期和费用索赔,并说明理由。
4.事件二调整施工进度计划后,G、K工作的最早开始时间和总时差,新的总工期时多少?
5.结合事件三,G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量;若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?

查看答案

分享到:

上一题:案例1【背景资料】:某工程实施过程中发生如下事件:事件一:在施工准备阶段,施工单位编制了施工组织设计,项目经理签字并加盖项目部印章即报送项目监理机构,总监理工程师代表组织审查了施工组织设计的下列内容:(1)施工进度、施工方案符合施工合同要求;(2)资金、劳动力、材料、设备等资源供应计划满足工程施工需要;(3)施工总平面图布置合理。事件二:防水工程施工中频繁出现施工质量问题,项目监理机构要求施工单位详细分析问题产生的原因并进行整改。事件三:施工过程中,专业监理工程师对混凝土构件强度进行抽样检验,检验总数N88,从1~88依次编号。根据以上场景,回答下列问题:1.指出事件一中做法的不妥之处,写出正确做法。2.针对事件一,根据《建设工程监理规范》,项目监理机构还应对施工组织设计审查哪些内容?3.针对事件二,采用因果分析图法分析时,在因果分析图中主干箭头最右侧方框中应填写什么内容?并应从哪几个方面进行要因分析?4.针对事件三,若采用系统随机抽样方法抽取7个样本,抽样间隔是多少?若抽取的第1个样本编号为3,写出其余样本的抽取方法。 下一题:案例3【背景资料】:某工程的部分的工程量如下表所示,发包方与承包人约定若实际工程量偏差超过清单工程量15%时,超出15%部分的综合单价按原综合单价90%调整;实际工程量减少超过15%时,实际工程量的综合单价按原综合单价的1.1倍调整;规费费率为8%(以分项工程费和措施项目费为计算基数),税率为9%(以分项工程费、措施项目费和规费为计算基数),所有工作都按匀速施工。事件一:项目实施过程中,监理单位发现D工作实际完成的工作量为19200m³,F工作完成量为12000m³,监理机构要求承包人重新提交工程结算价款申请,监理机构进行了审核。事件二:项目进行到12月初时,建设单位组织监理单位对项目实施前锋线进行了进度检查,检查结果如下。根据以上场景,回答下列问题:1.截止6月末已经完成的工作有哪些?正在进行的工作已完成工作量分别是多少?累计完成的工程结算价款为多少?2.针对事件一,监理机构重新审核批准的D、F工作的结算价款为多少?3.针对事件二,仅对D工作的投资偏差而言,分别计算BCWS、BCWP、ACWP、CPI、SPI。4.根据项目实施的前锋线图,分析H、M,J工期延误还是提前,及对总工期的影响。
